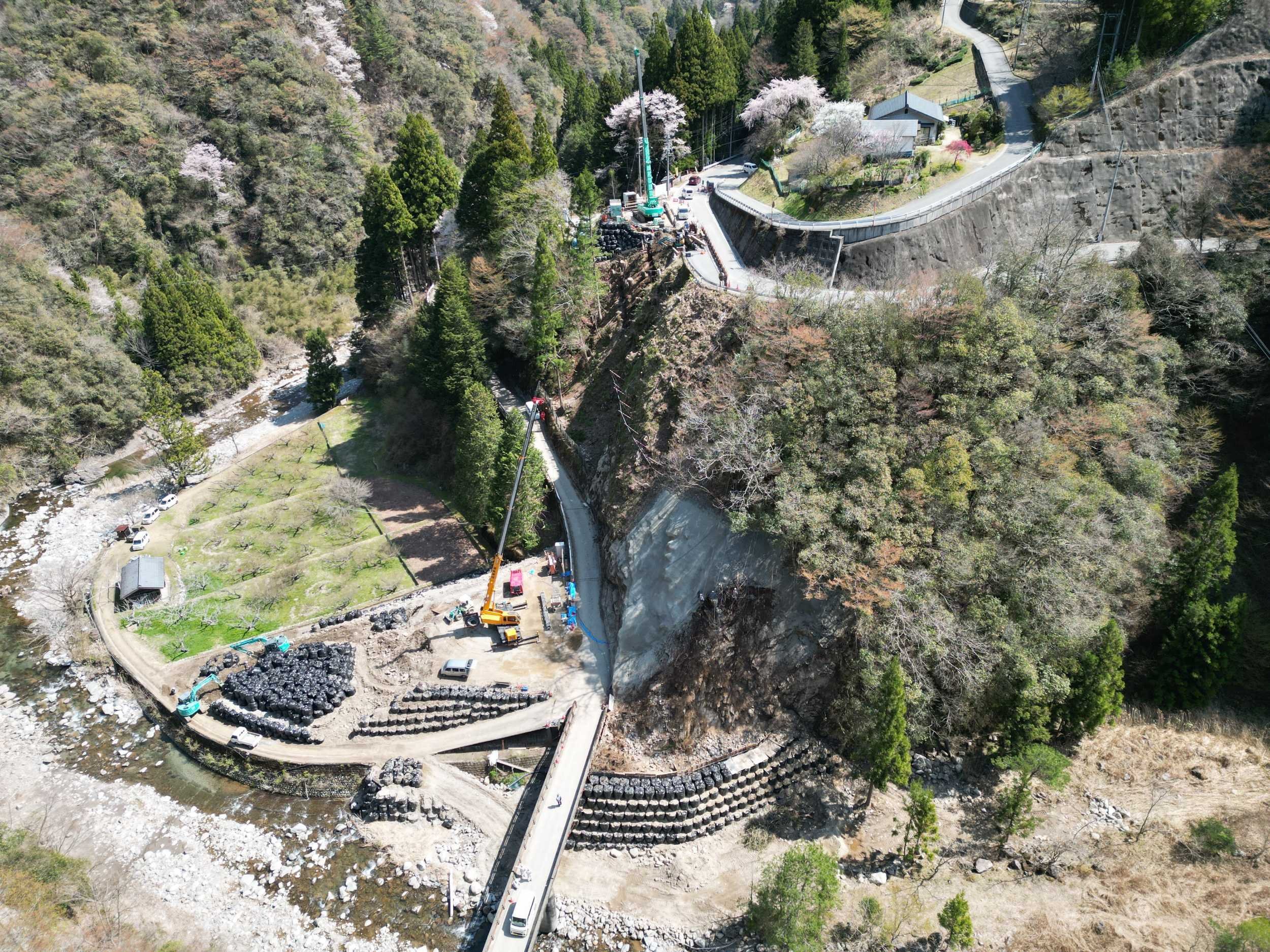

案件概要
長野県飯田建設事務所 発注工事

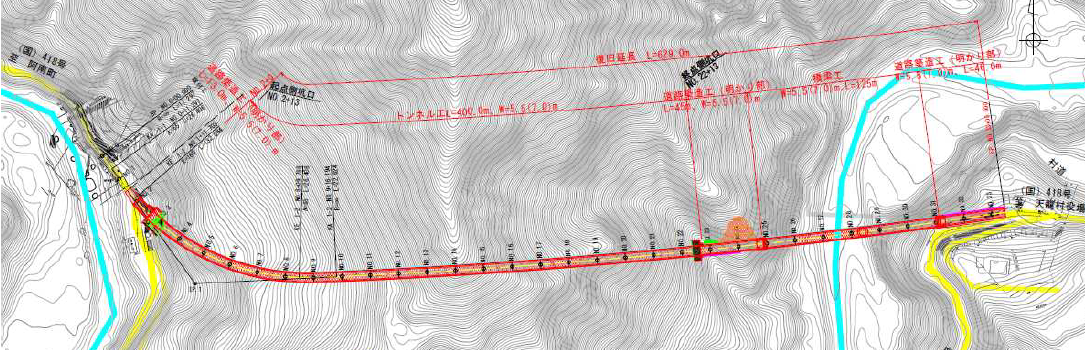

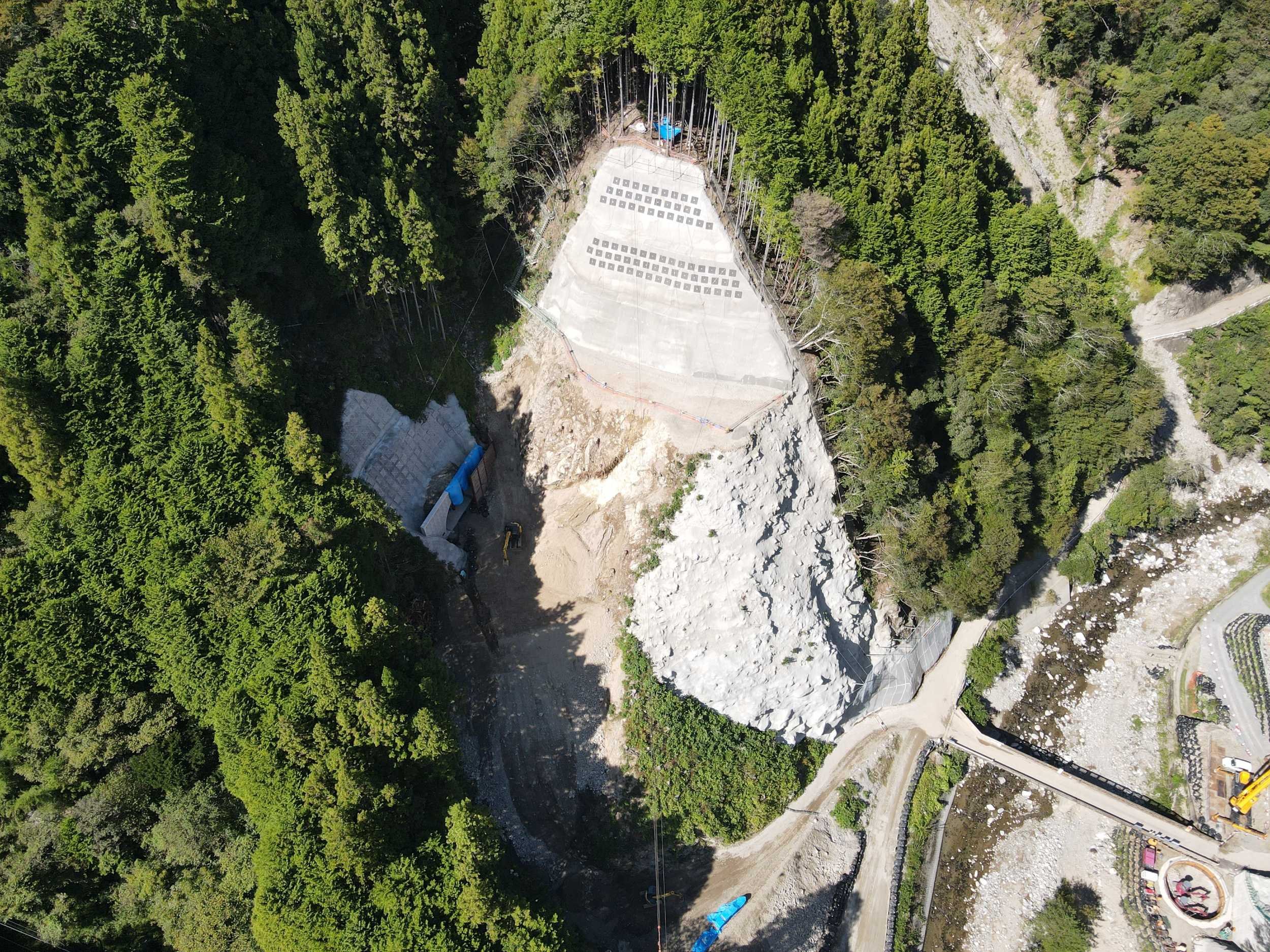

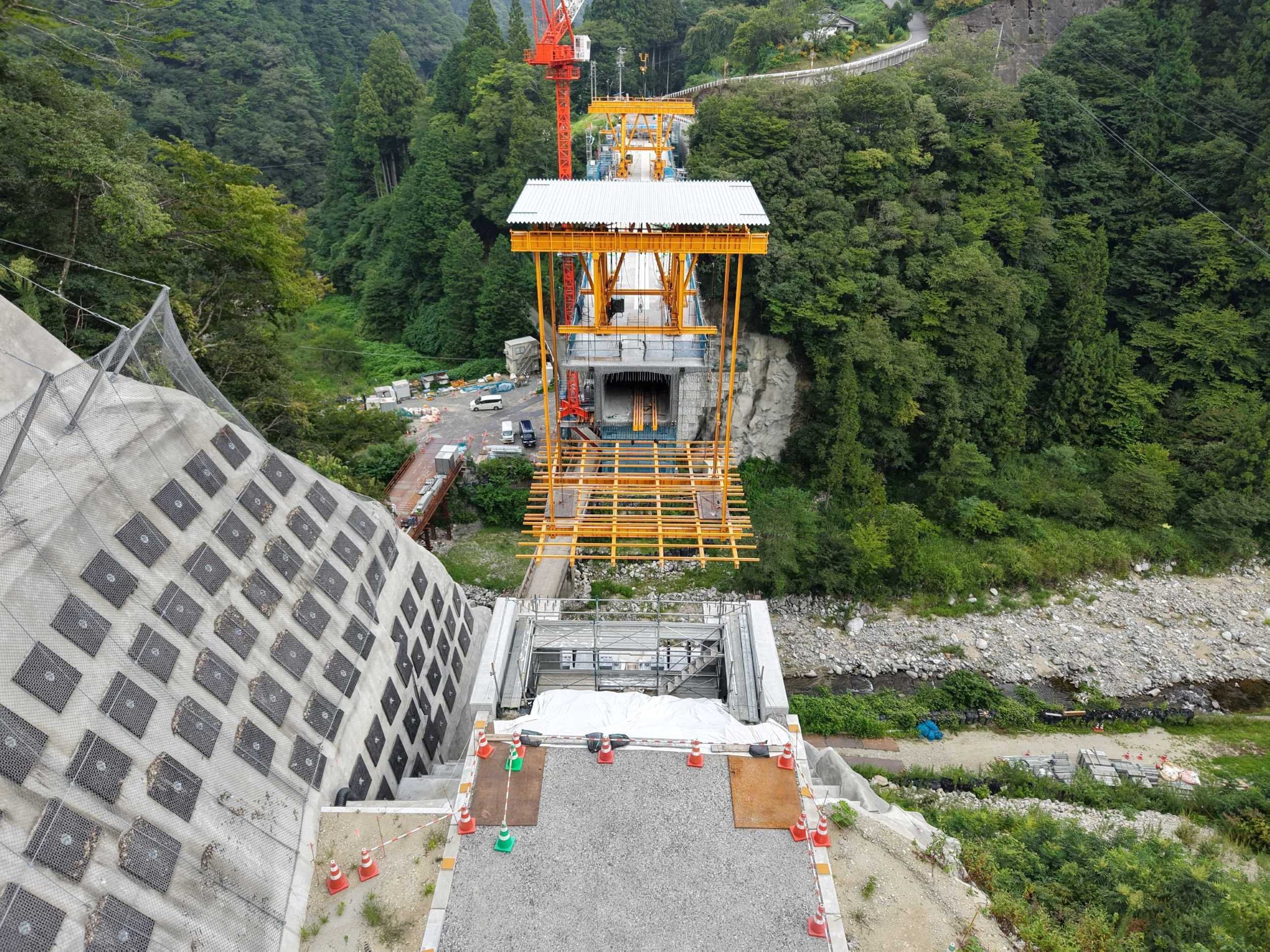

(国)418号 下伊那郡天龍村 足瀬

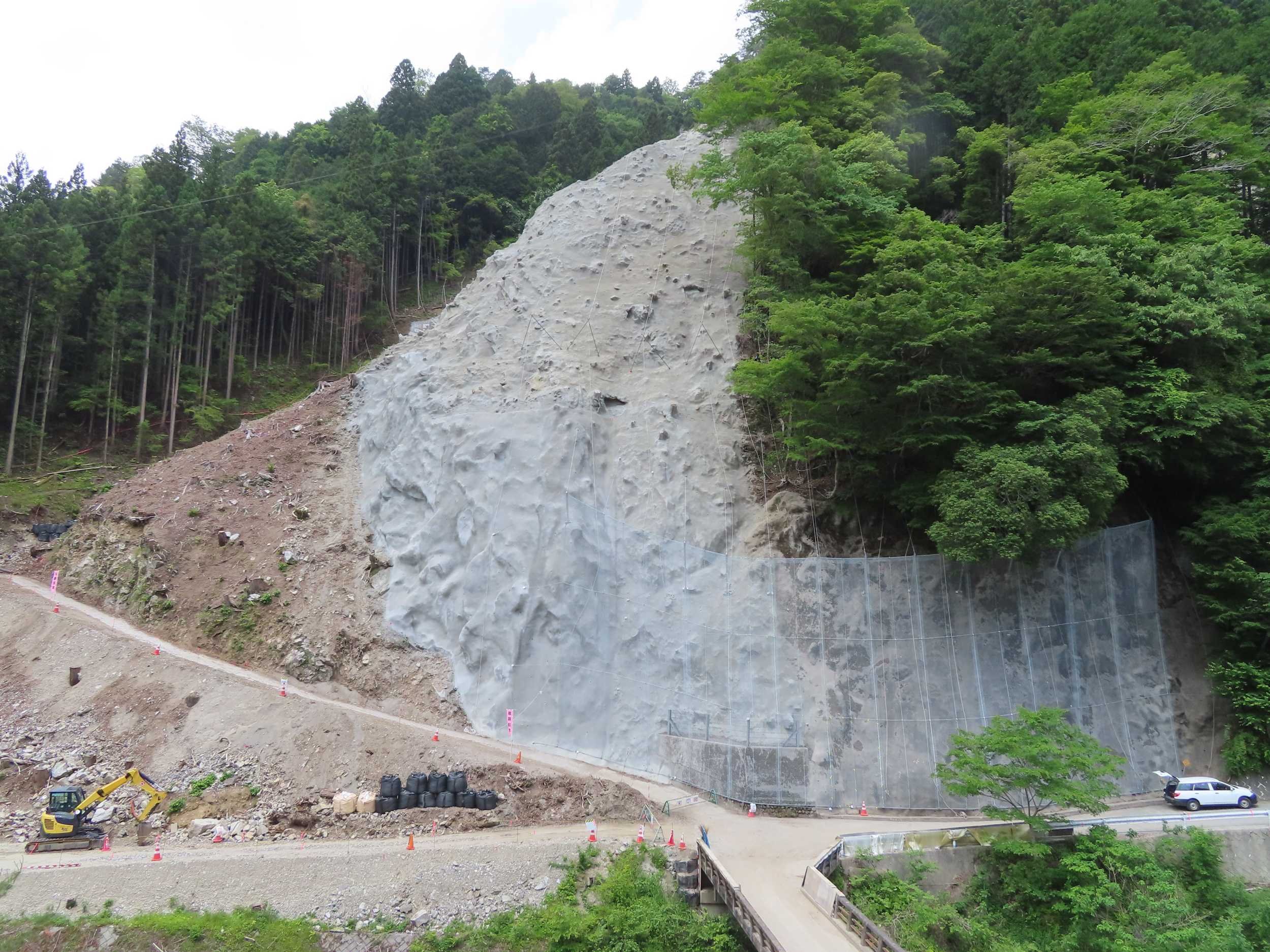

令和3年着手

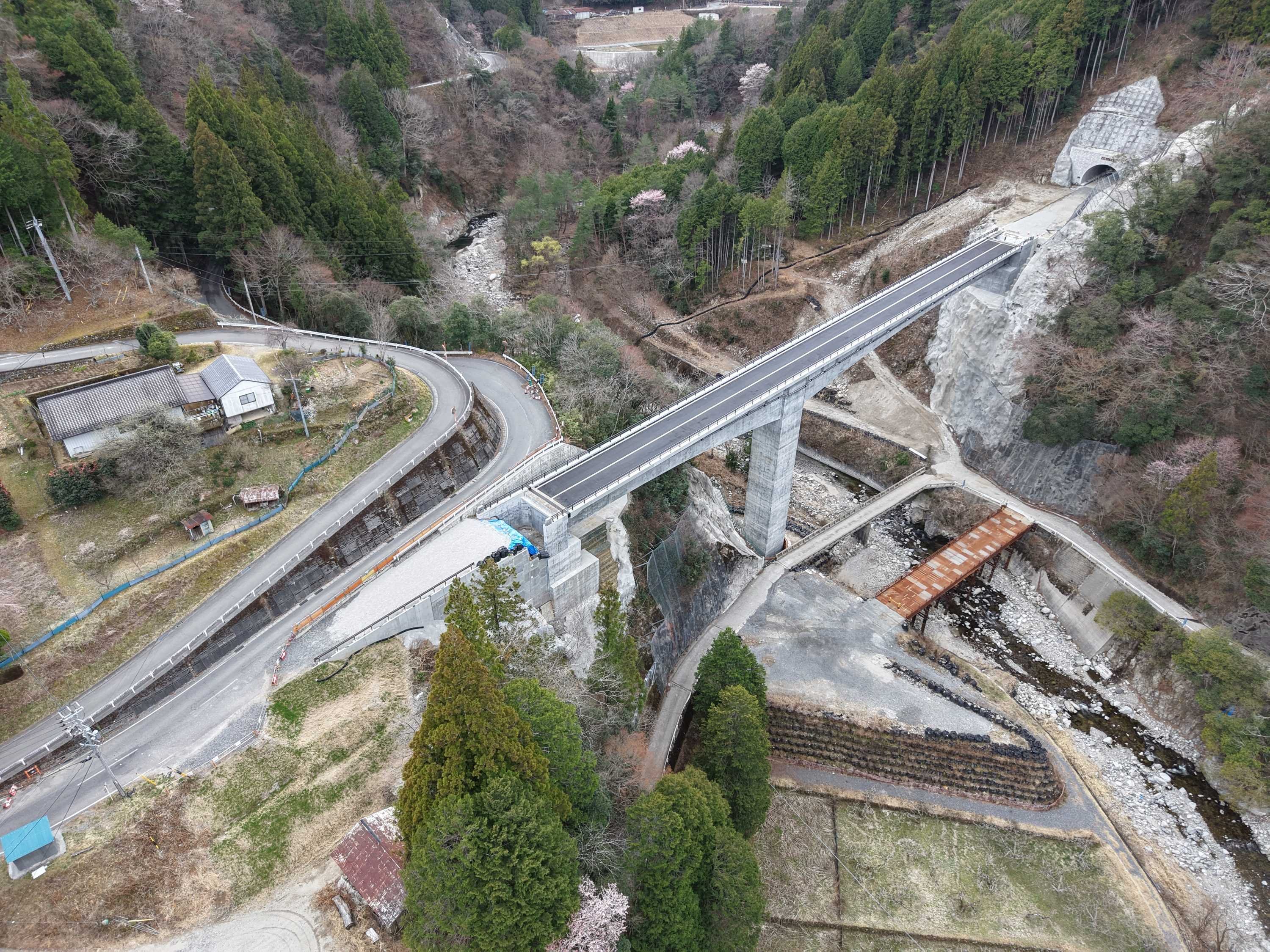

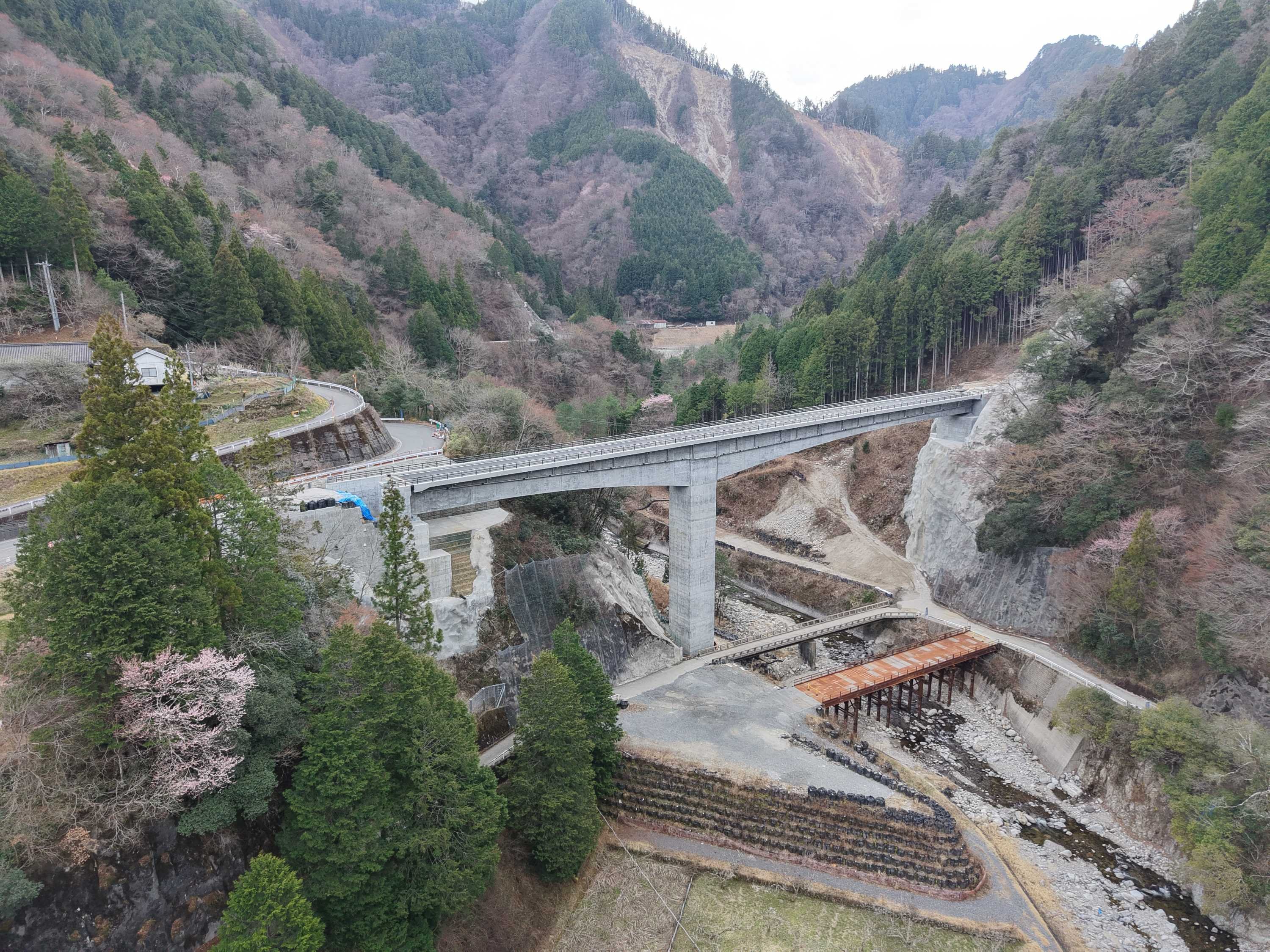

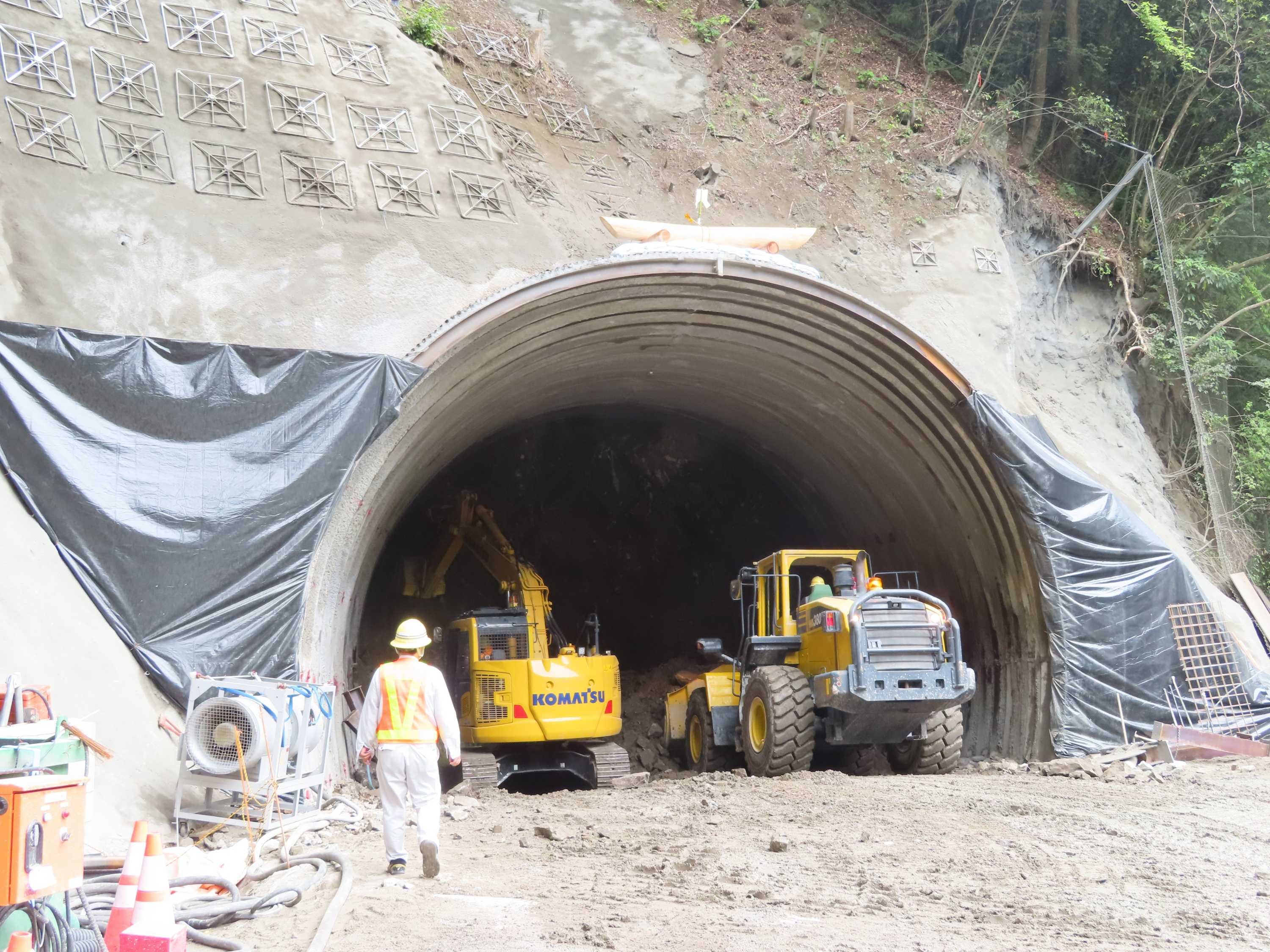

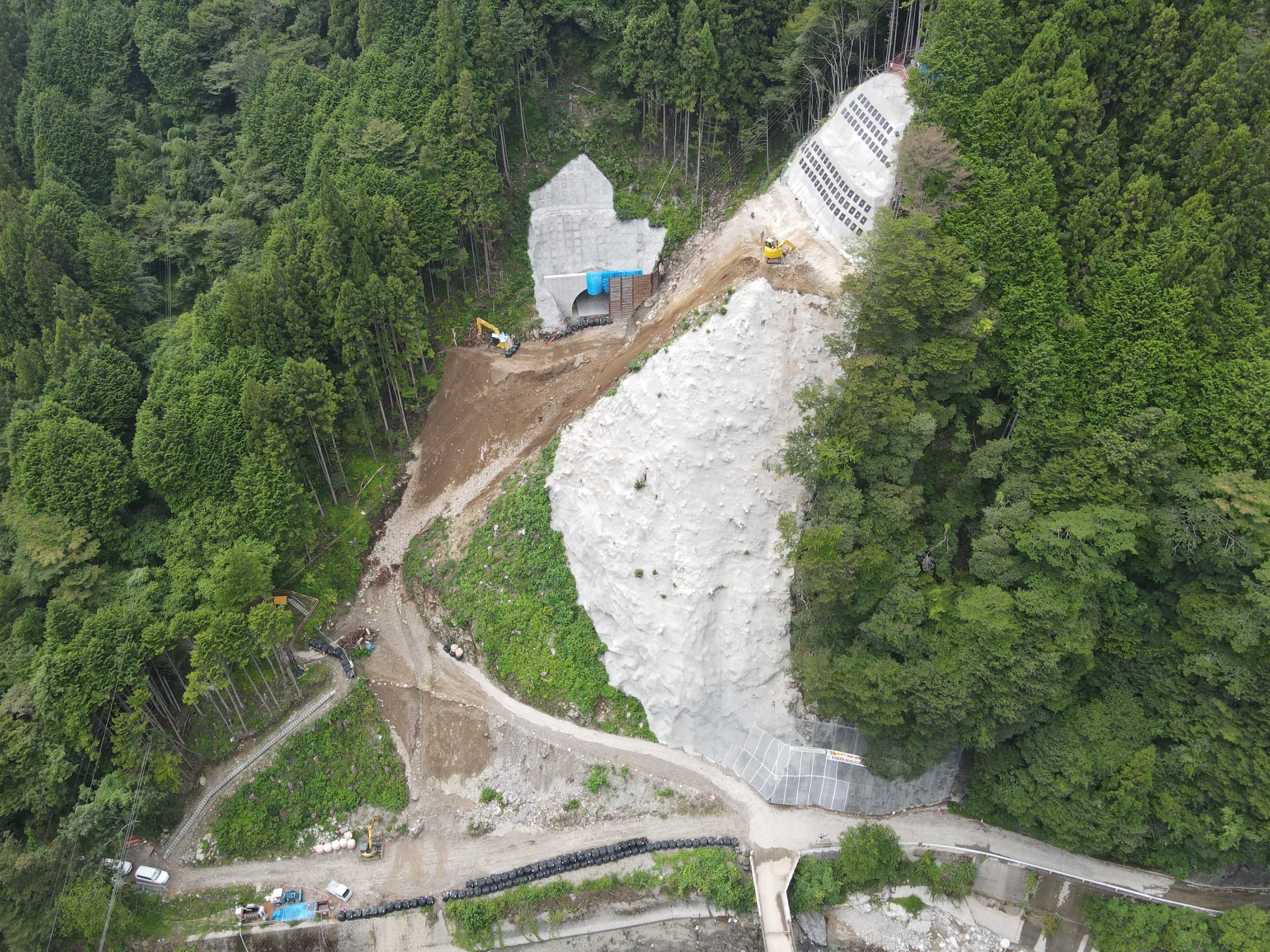

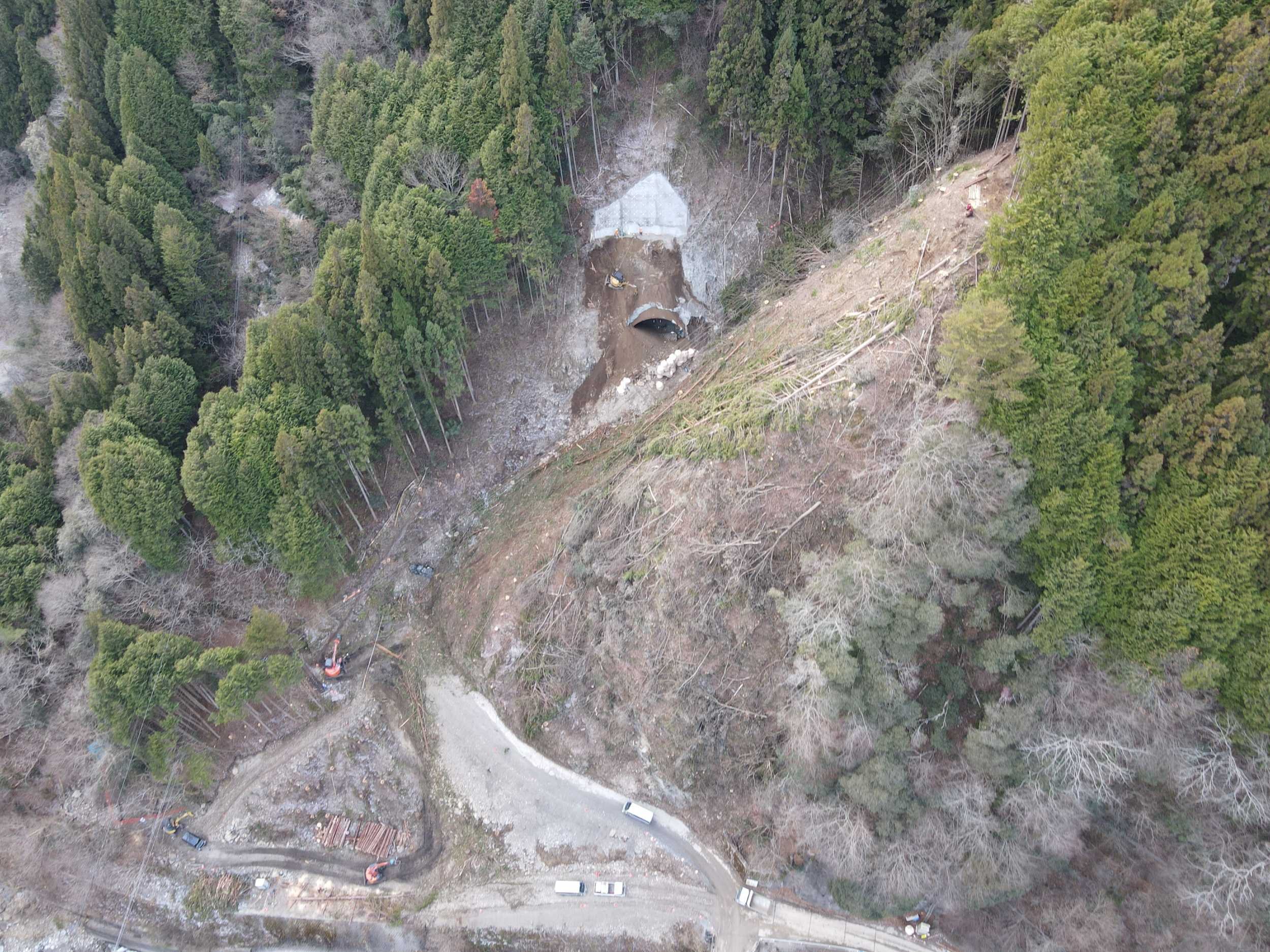

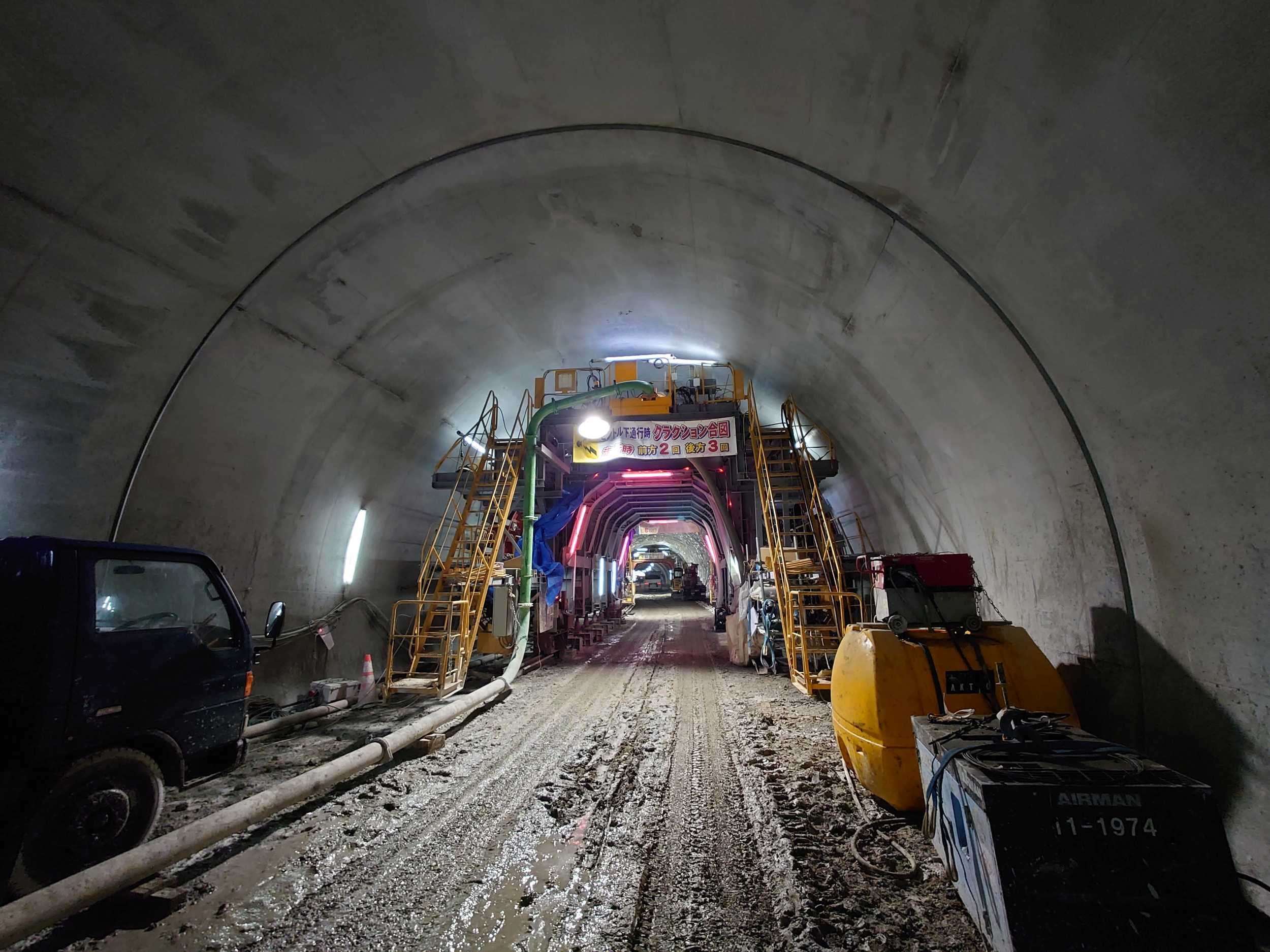

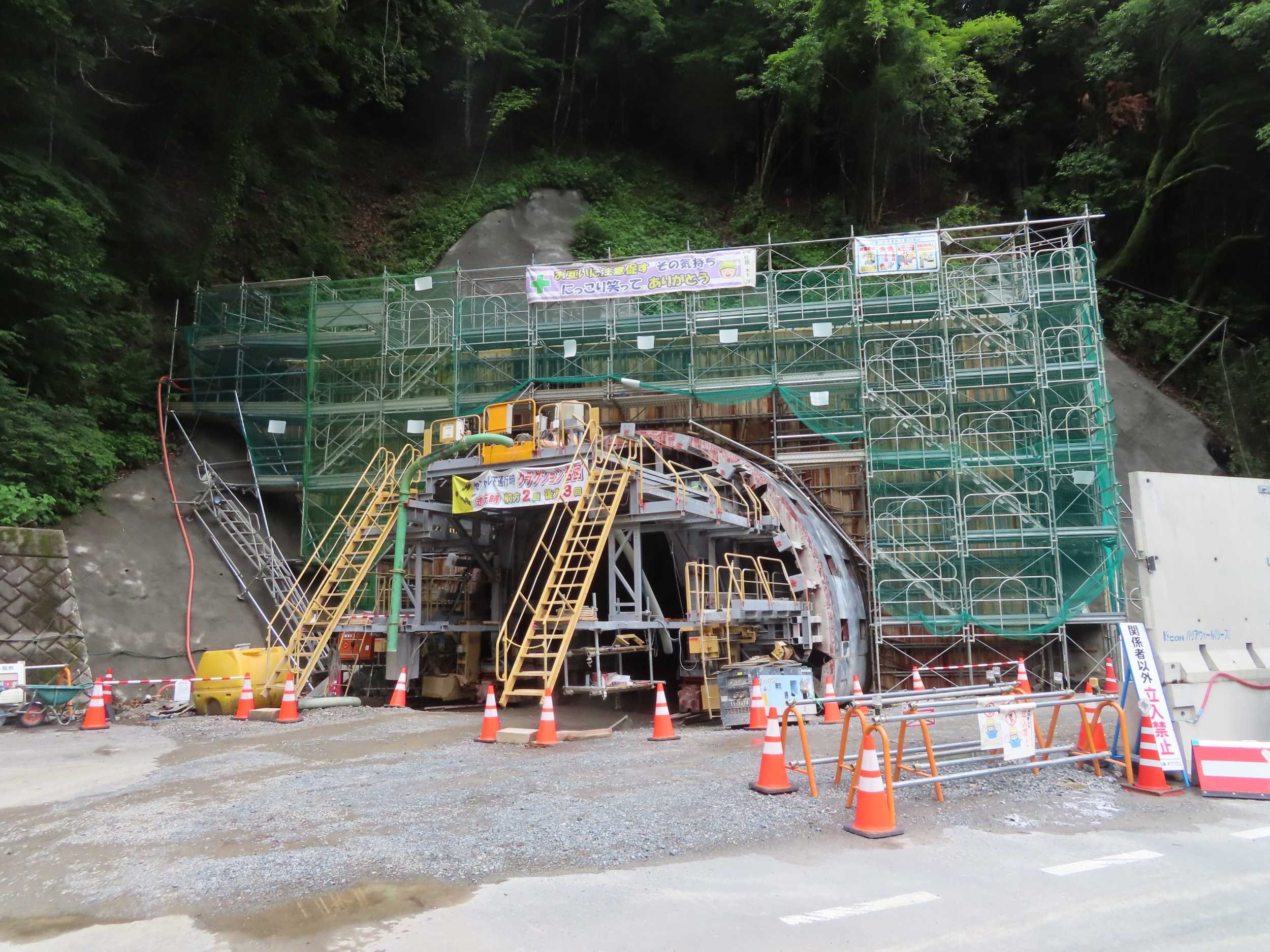

令和4年5月(トンネル掘削開始)
令和4年6月
令和4年7月
令和4年8月

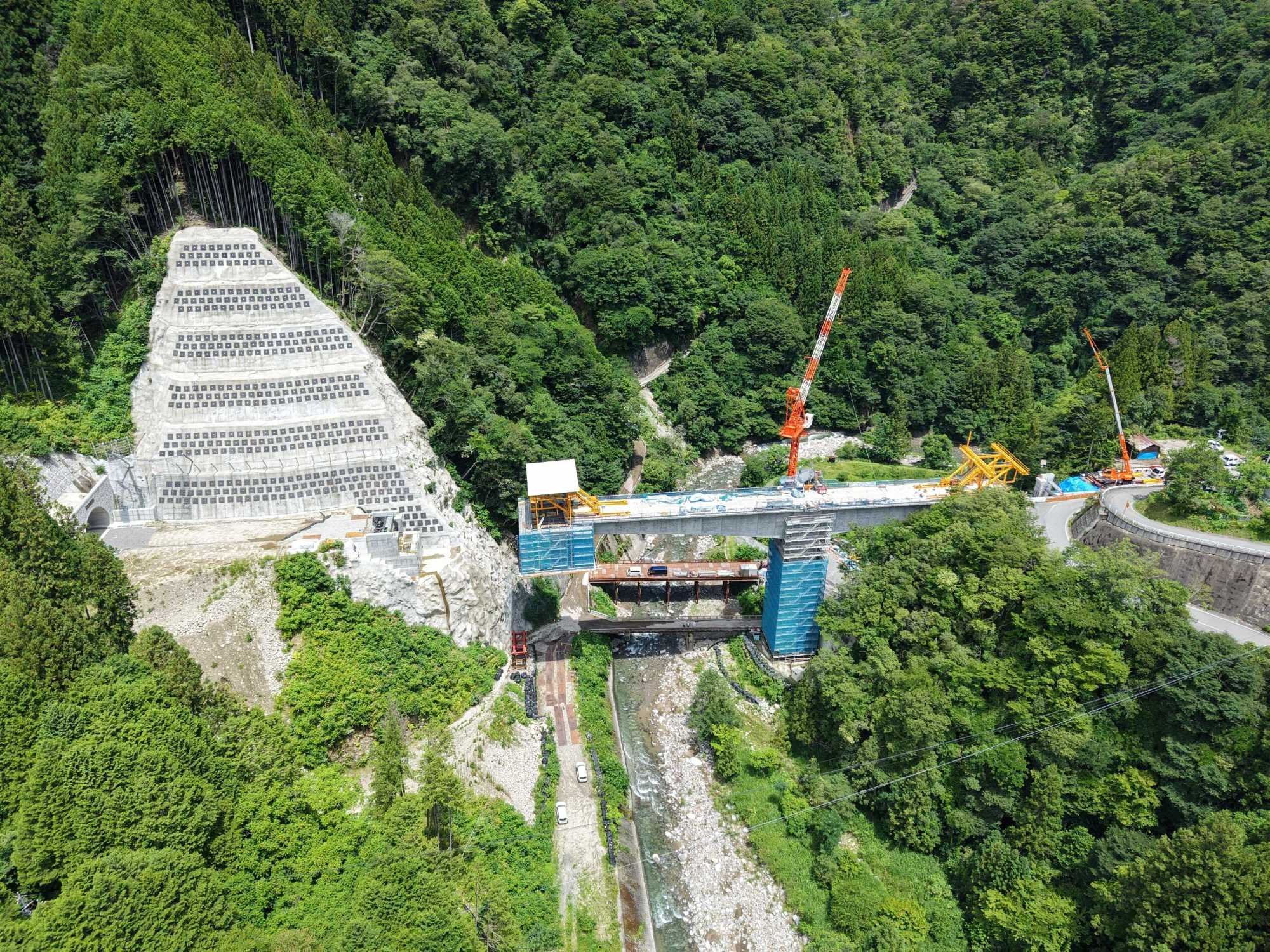

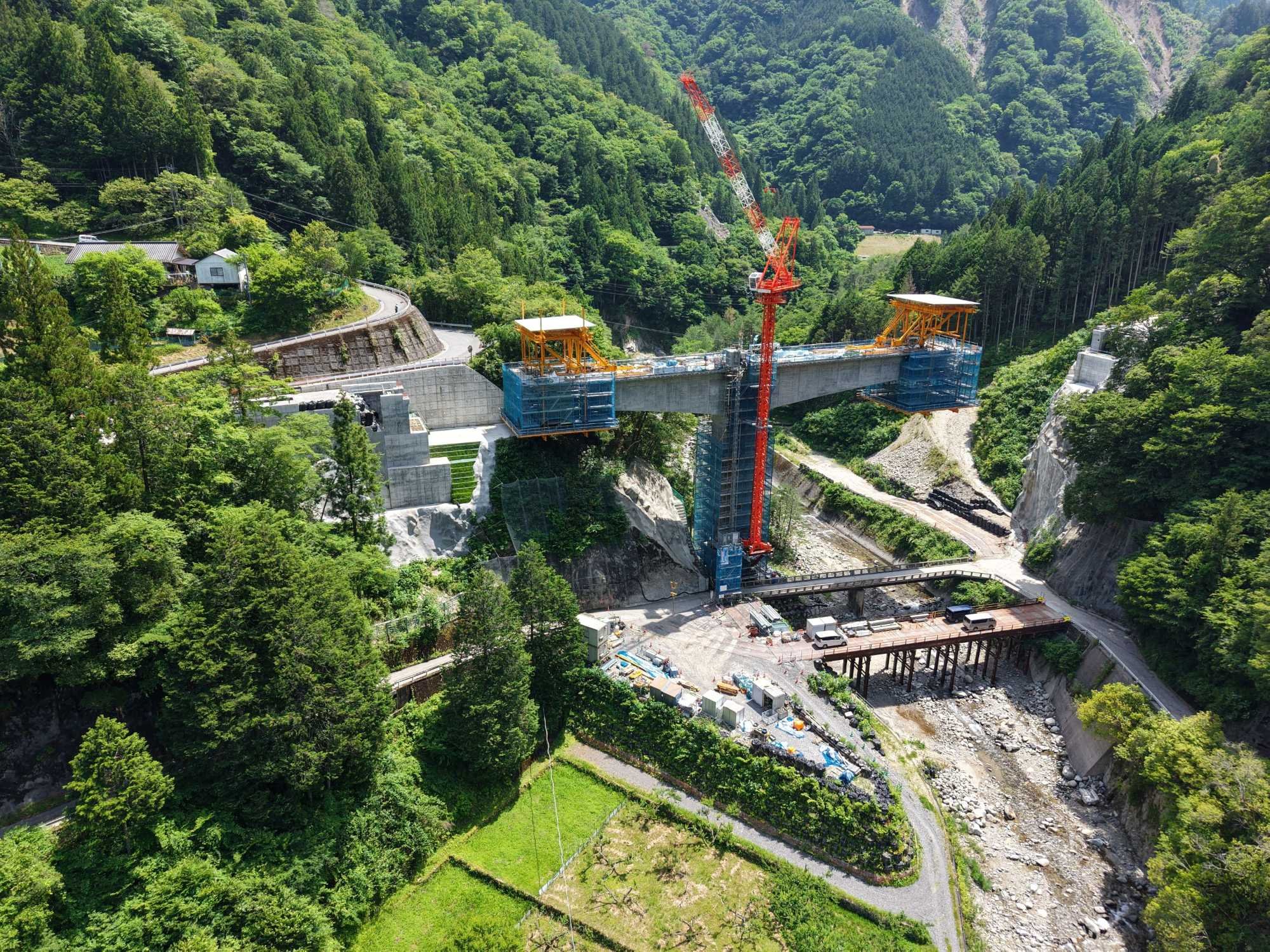

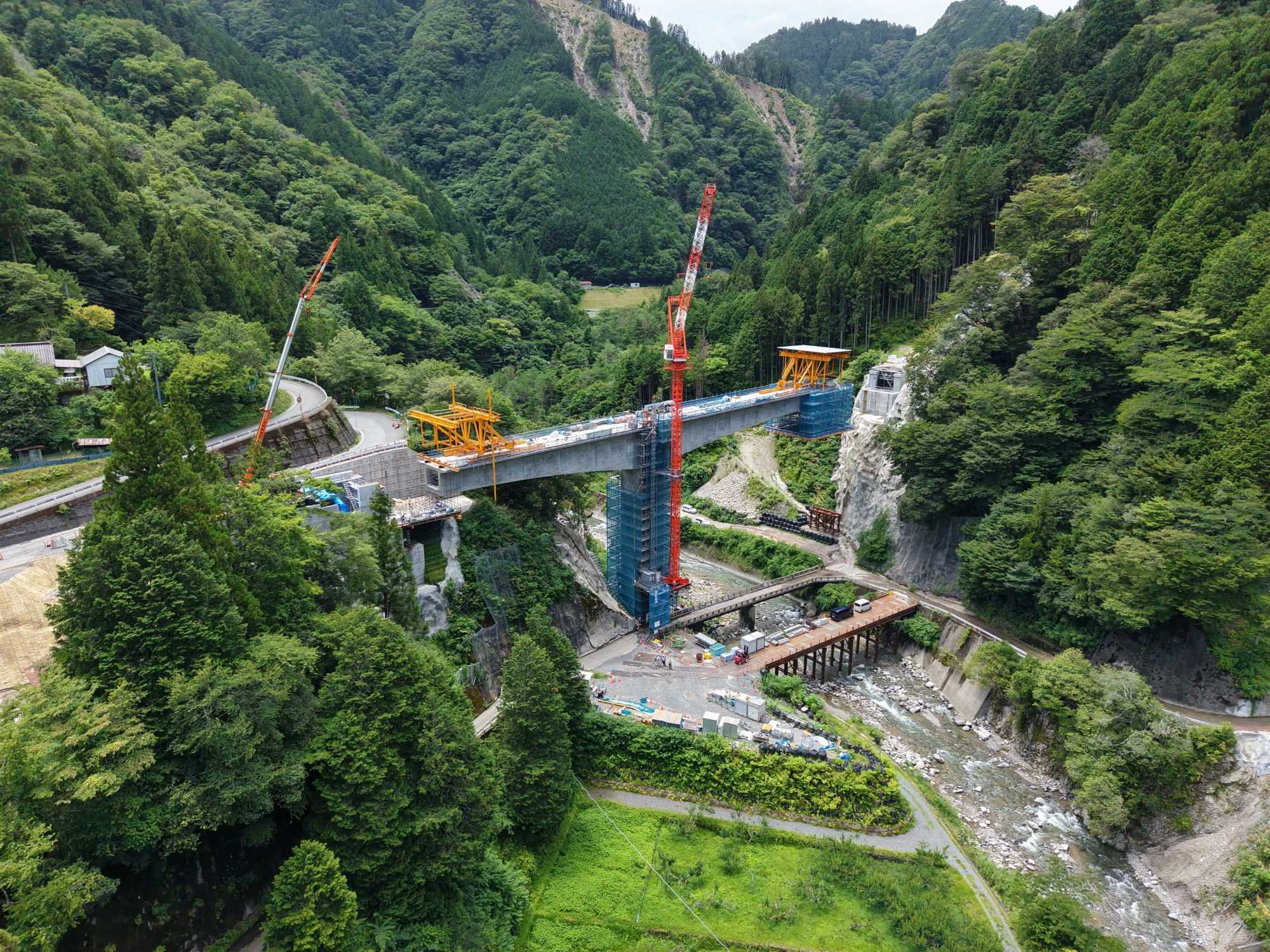

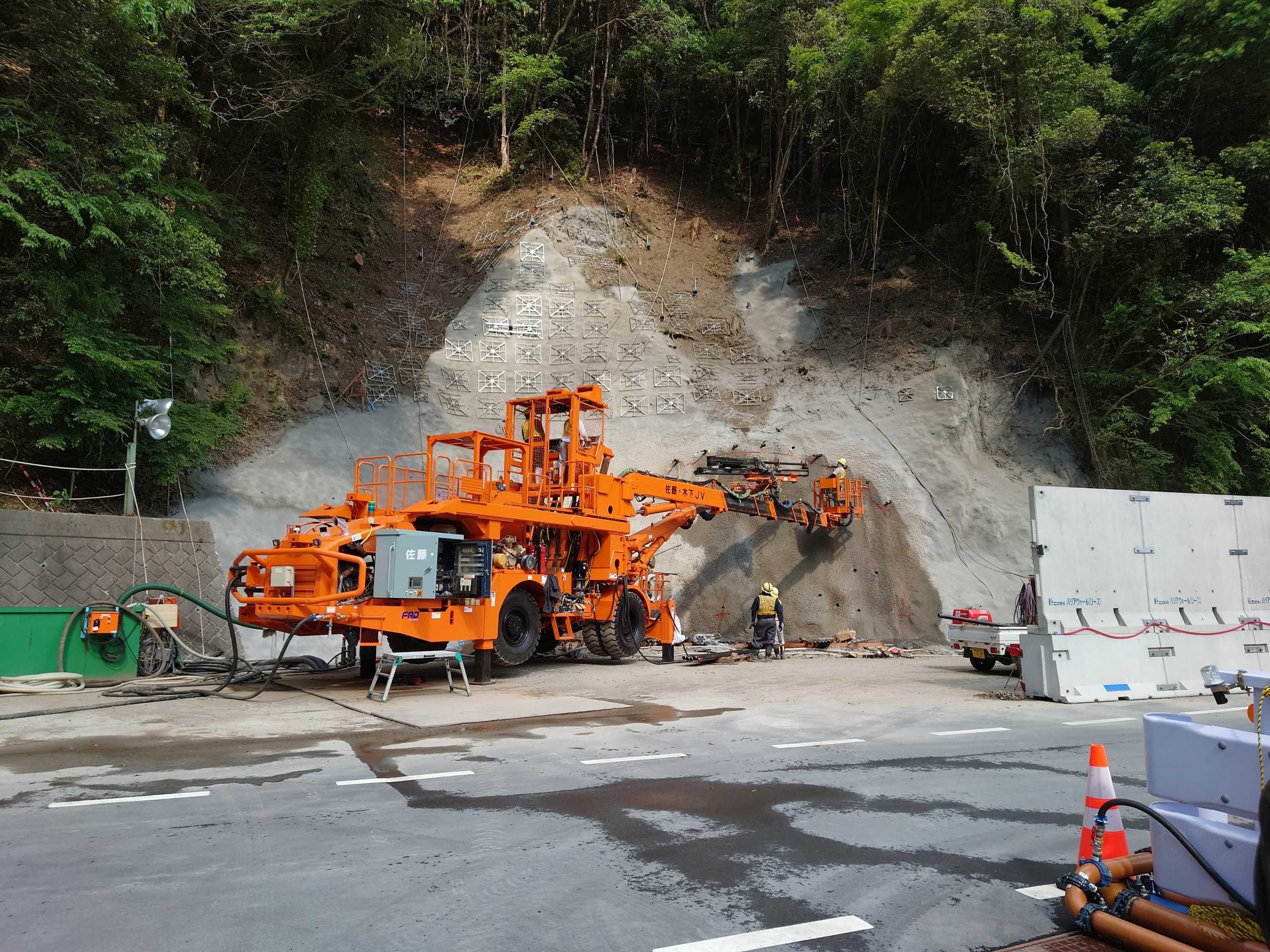

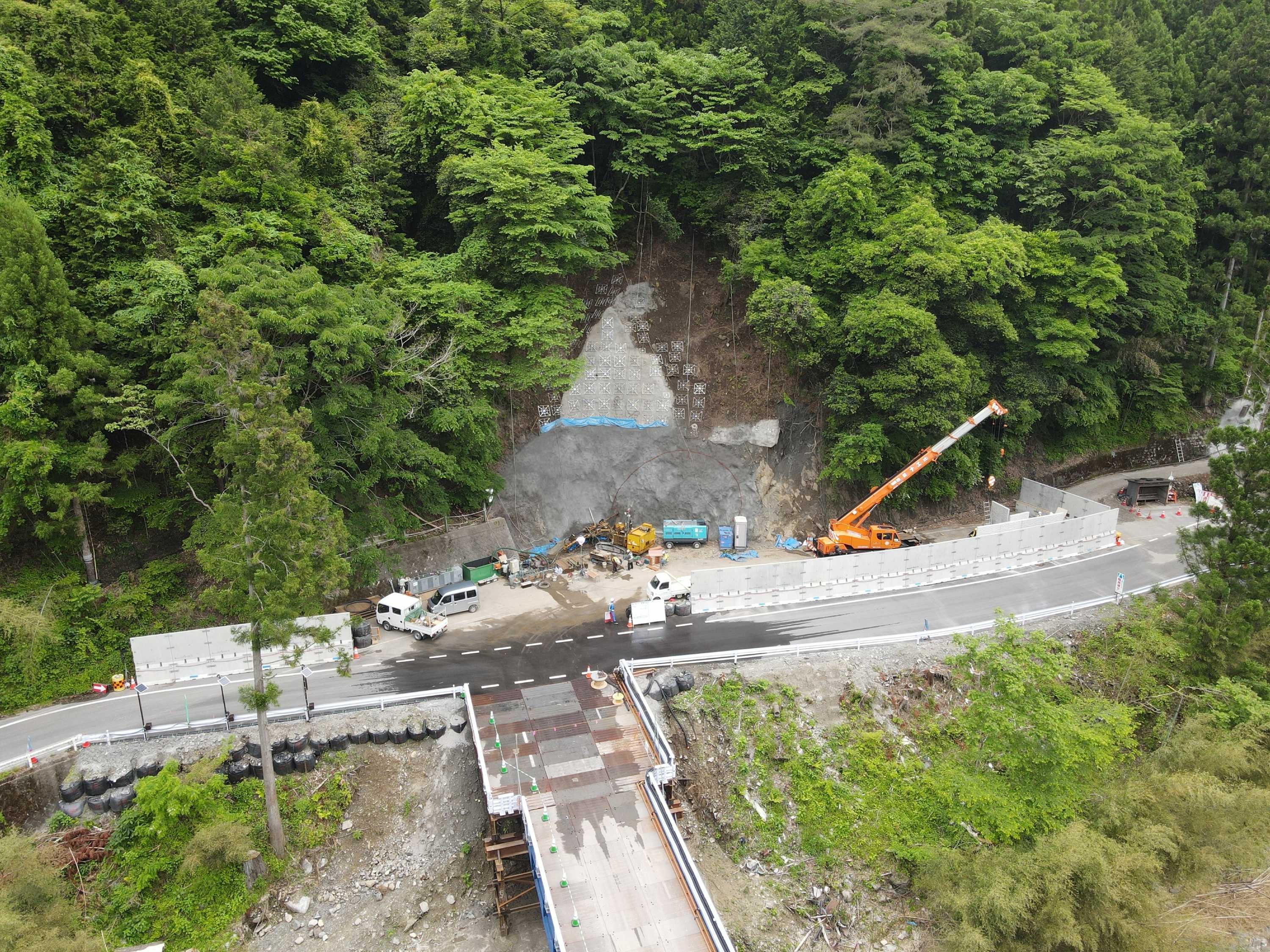

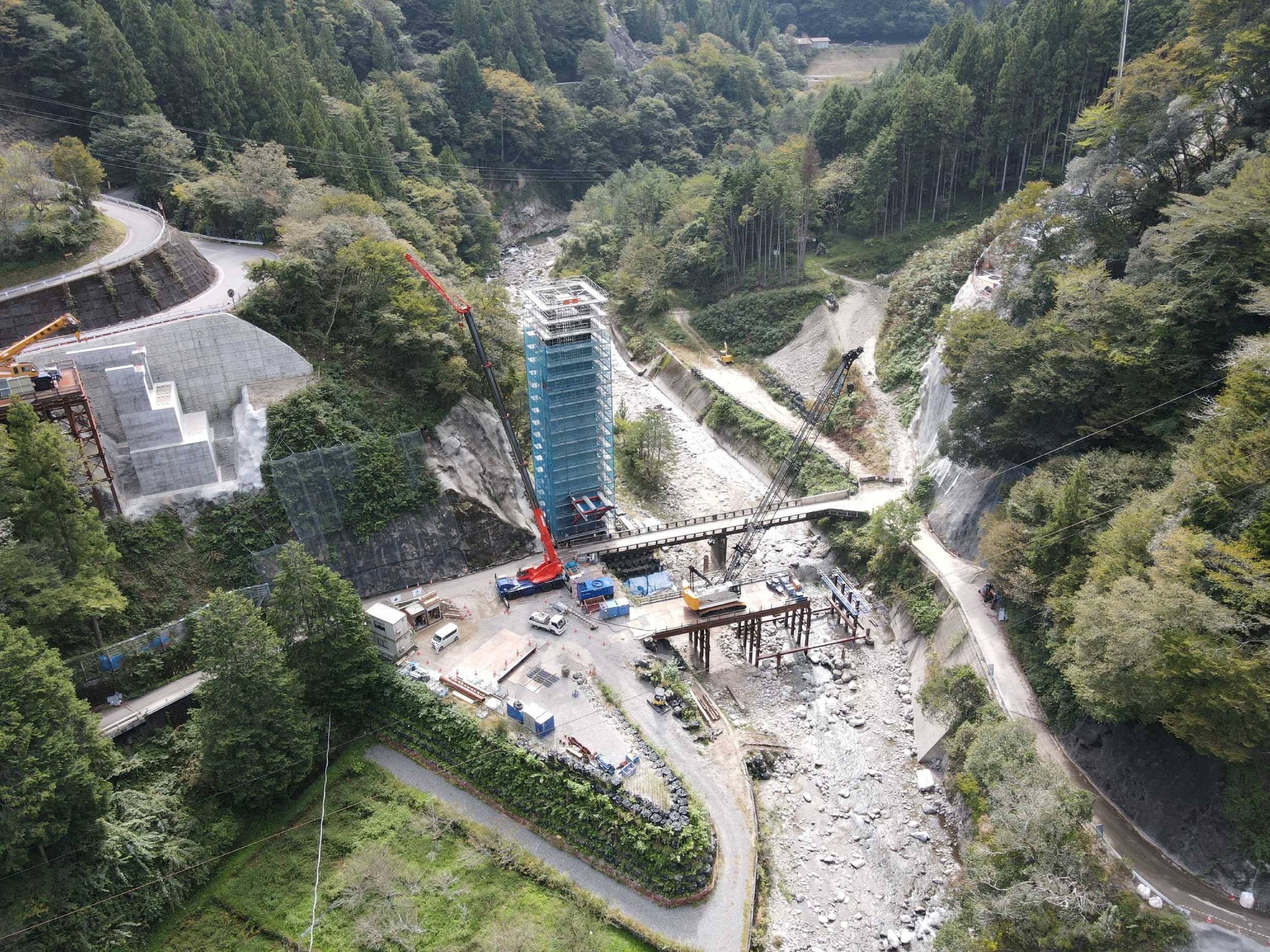

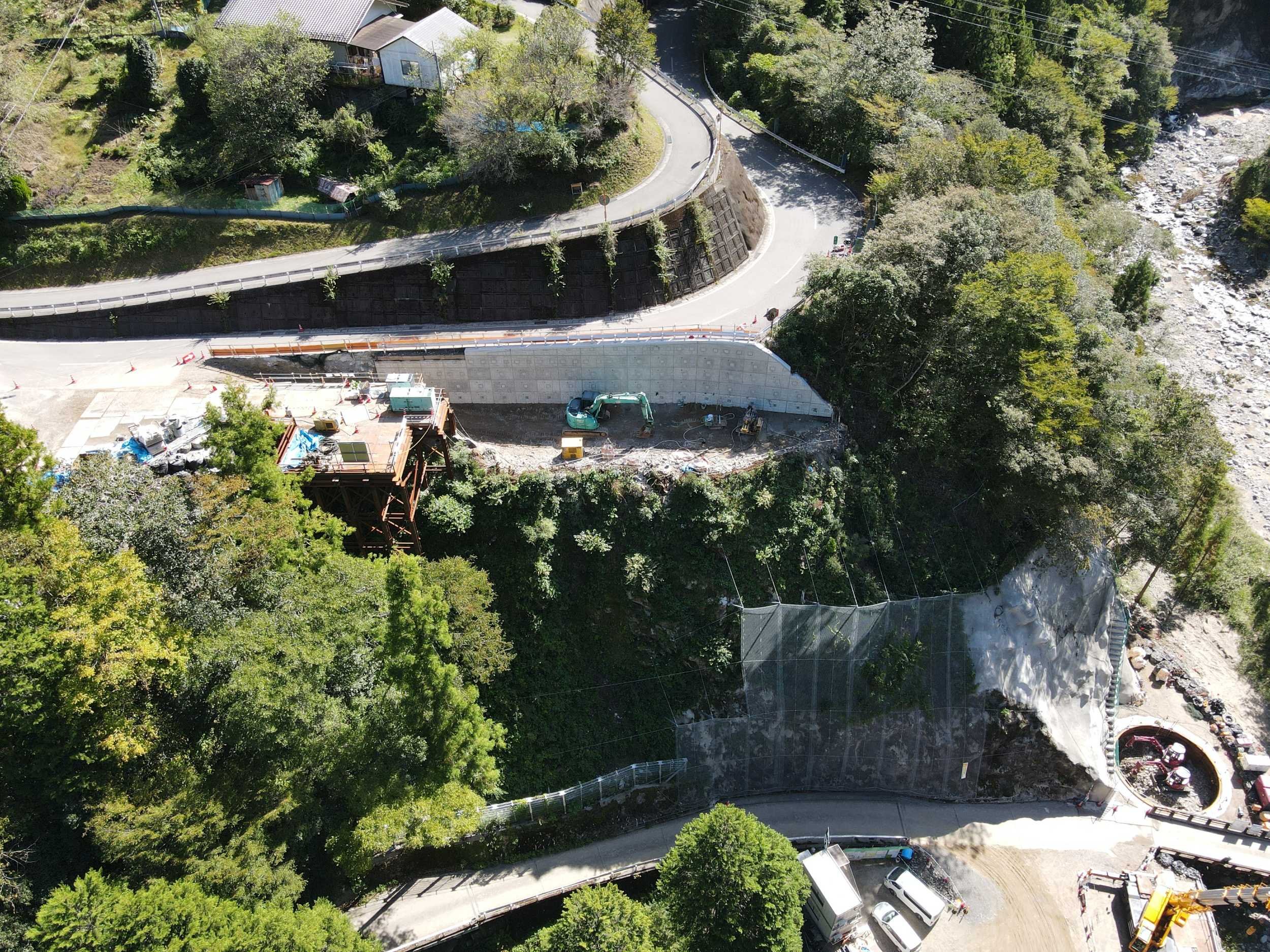

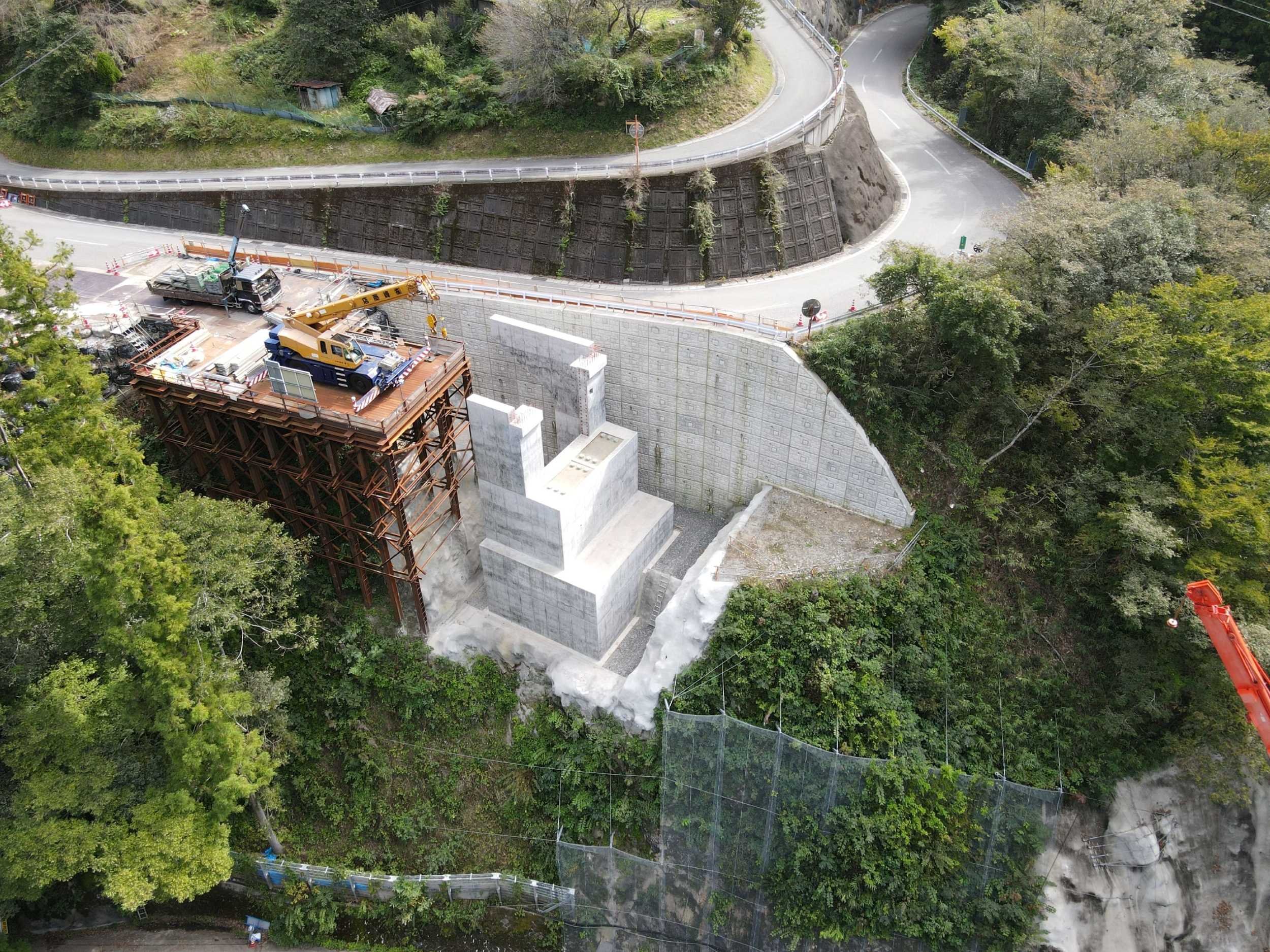

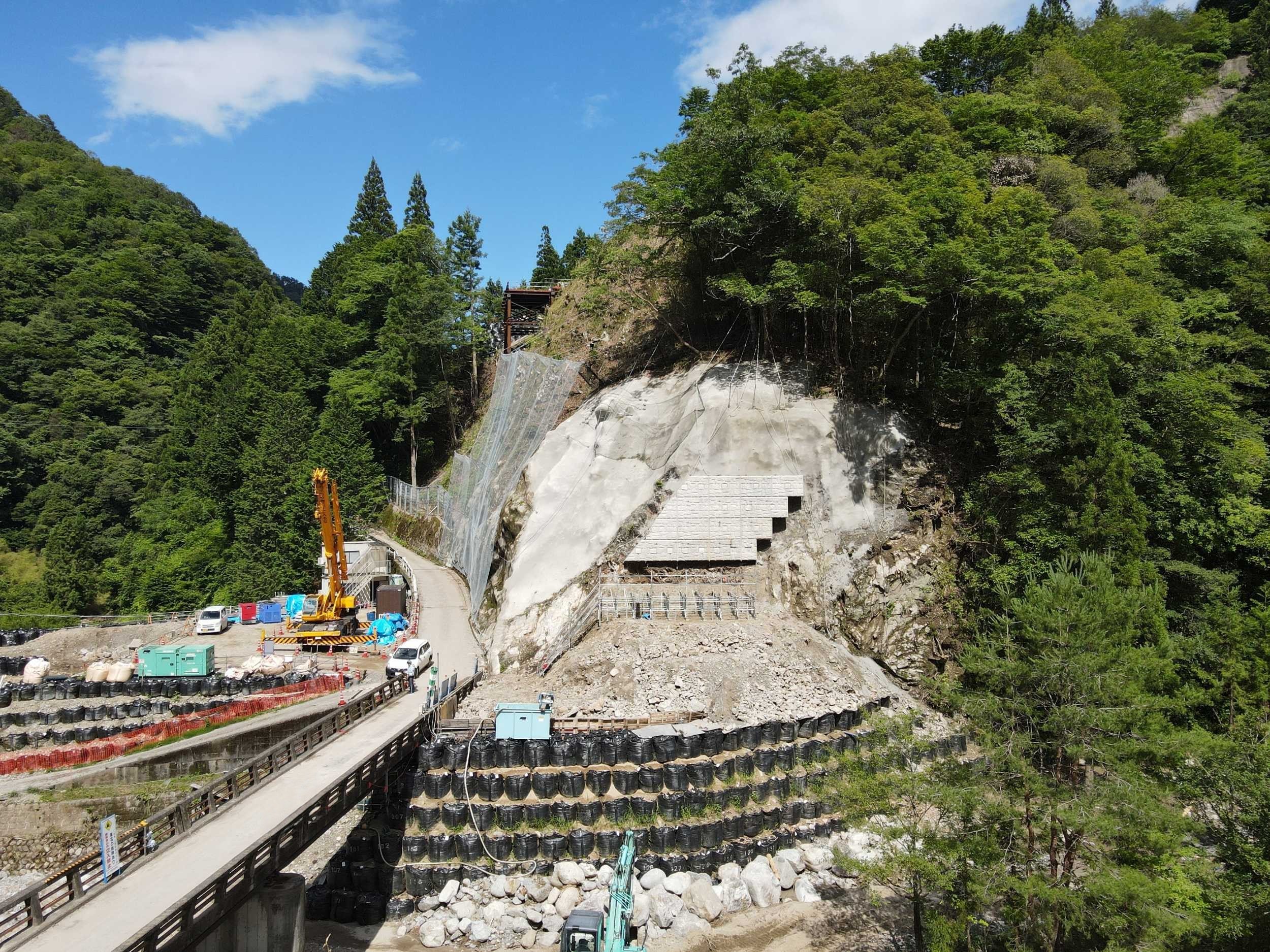

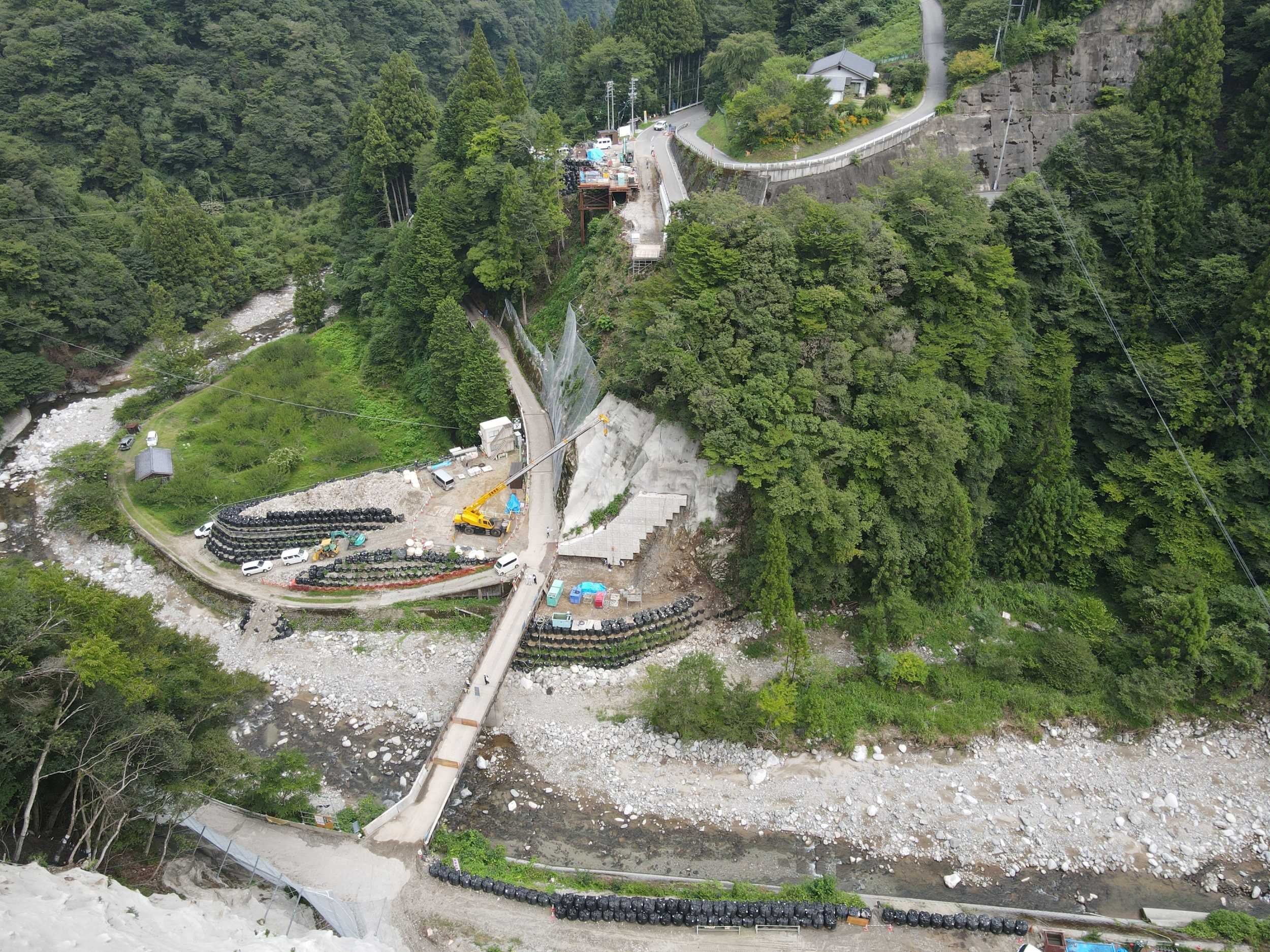

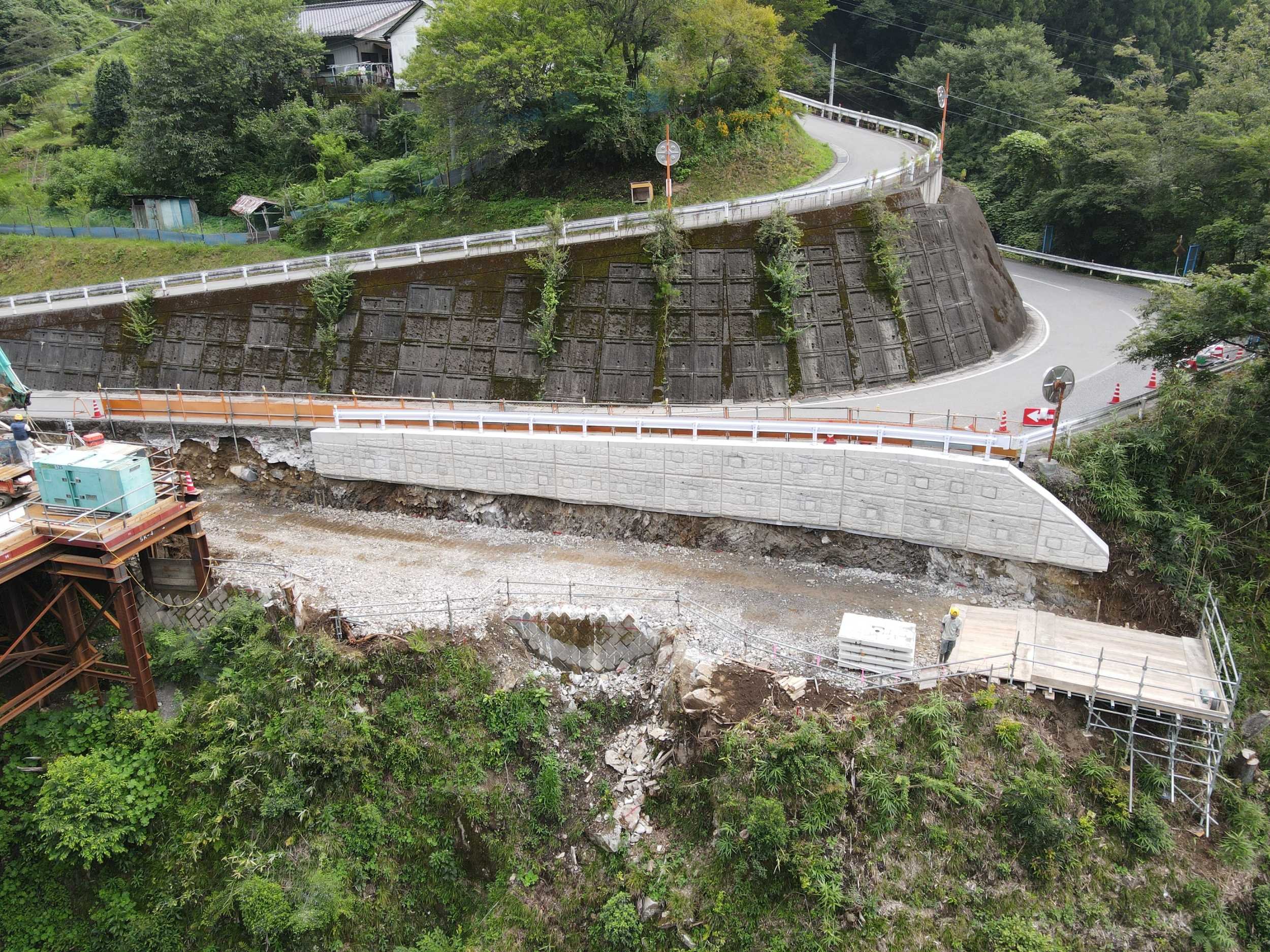

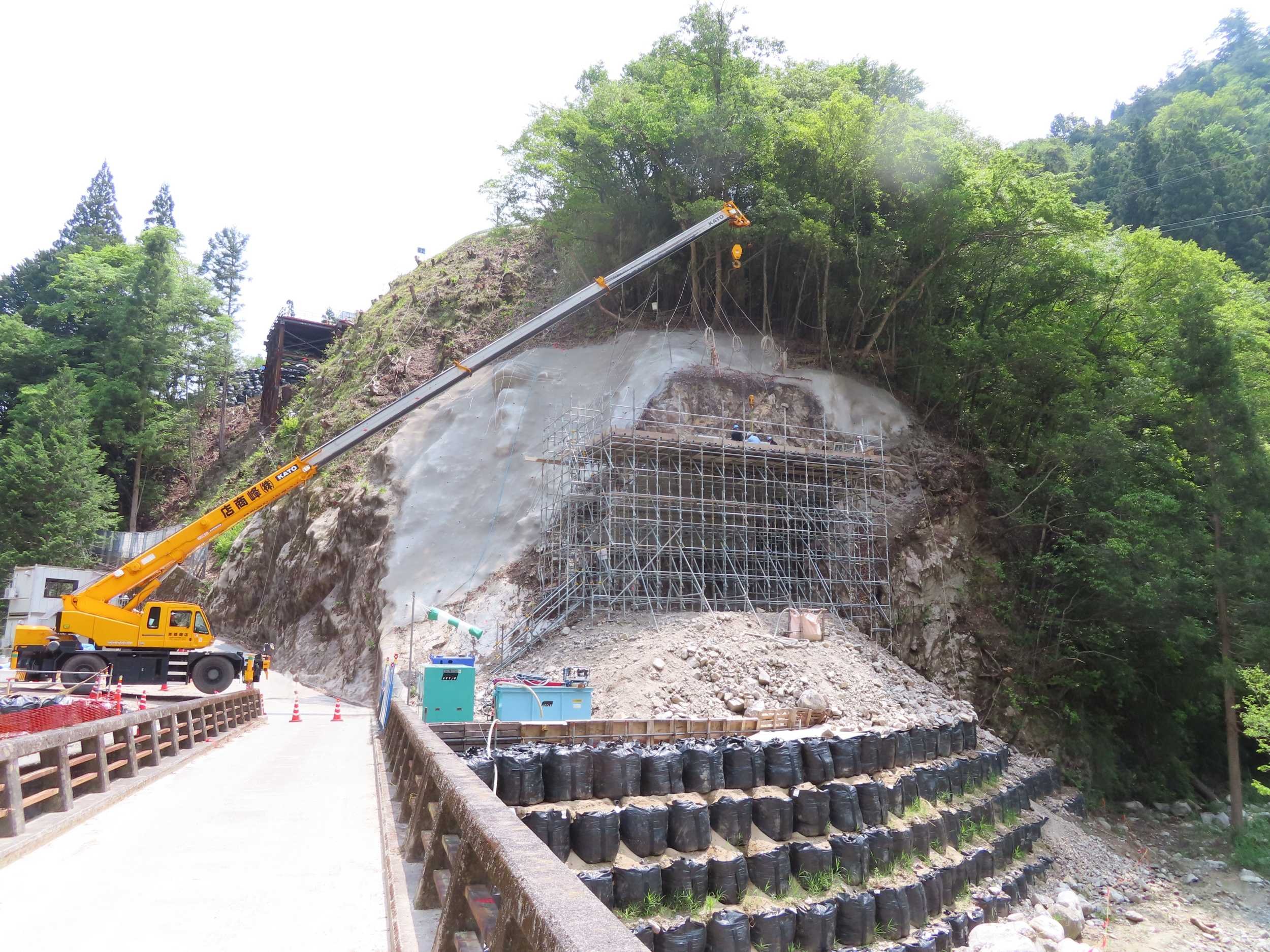

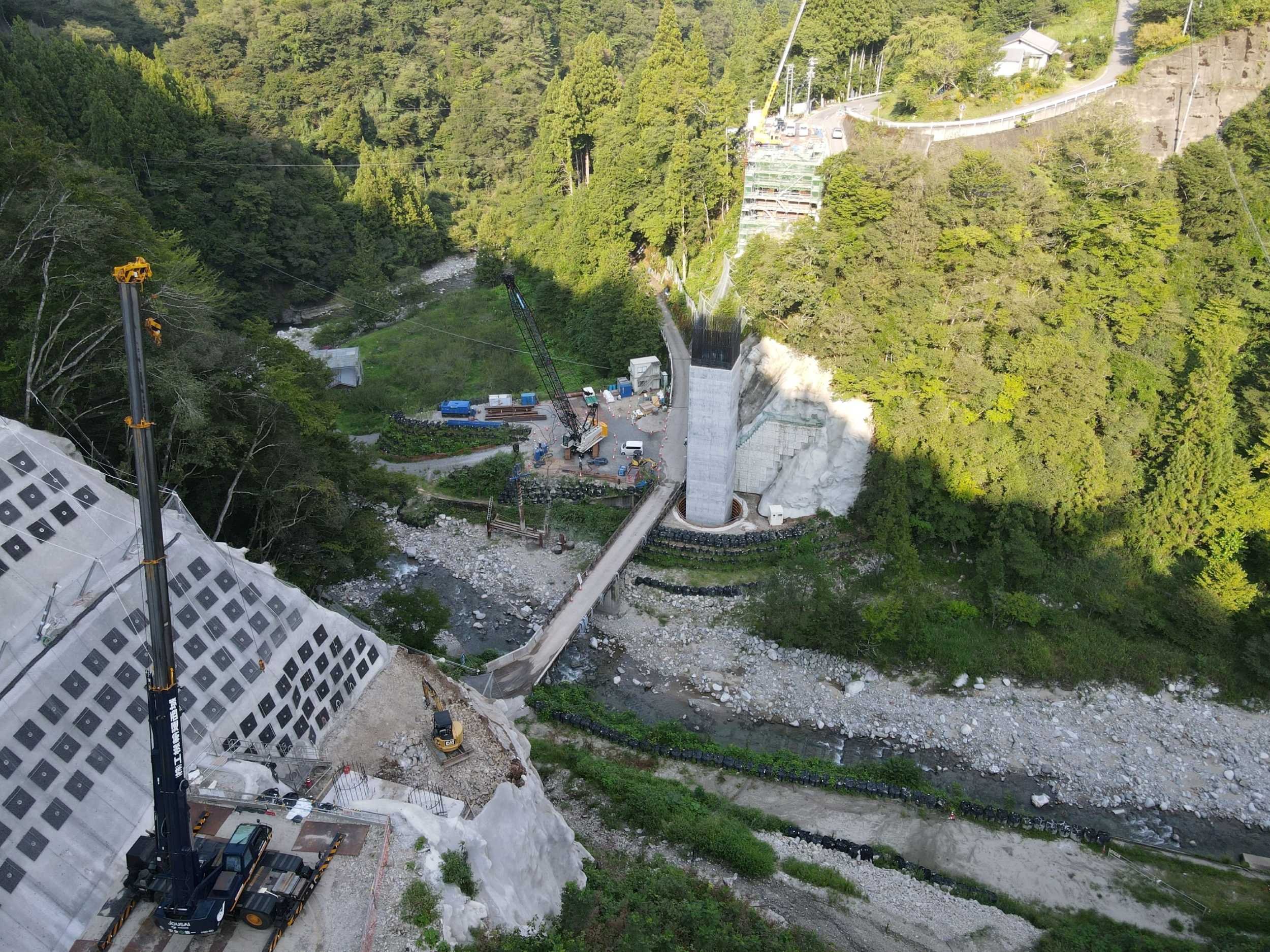

令和4年9月(橋梁下部工工事(A1橋台、P1橋脚、A2橋台) 着手)

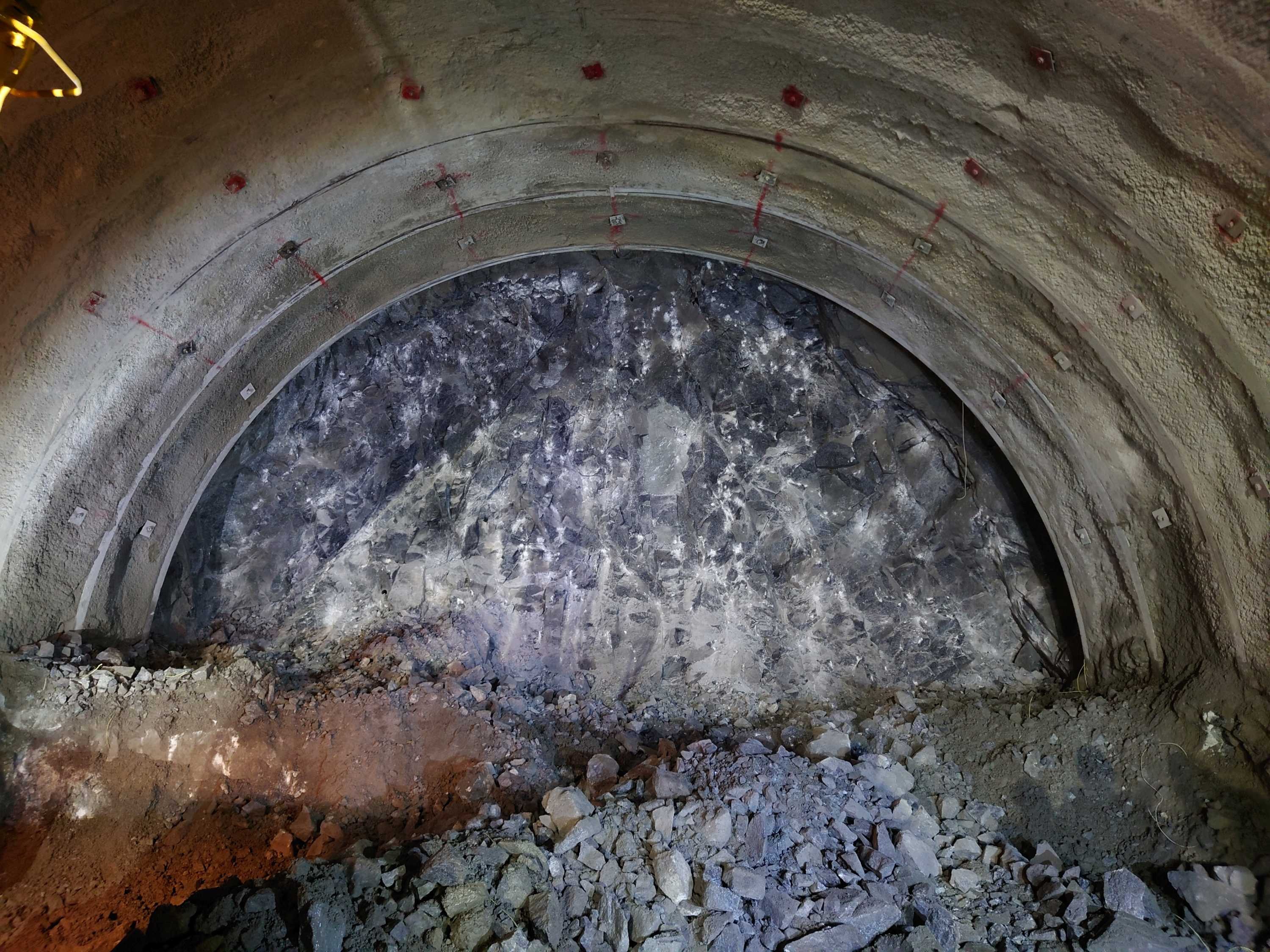

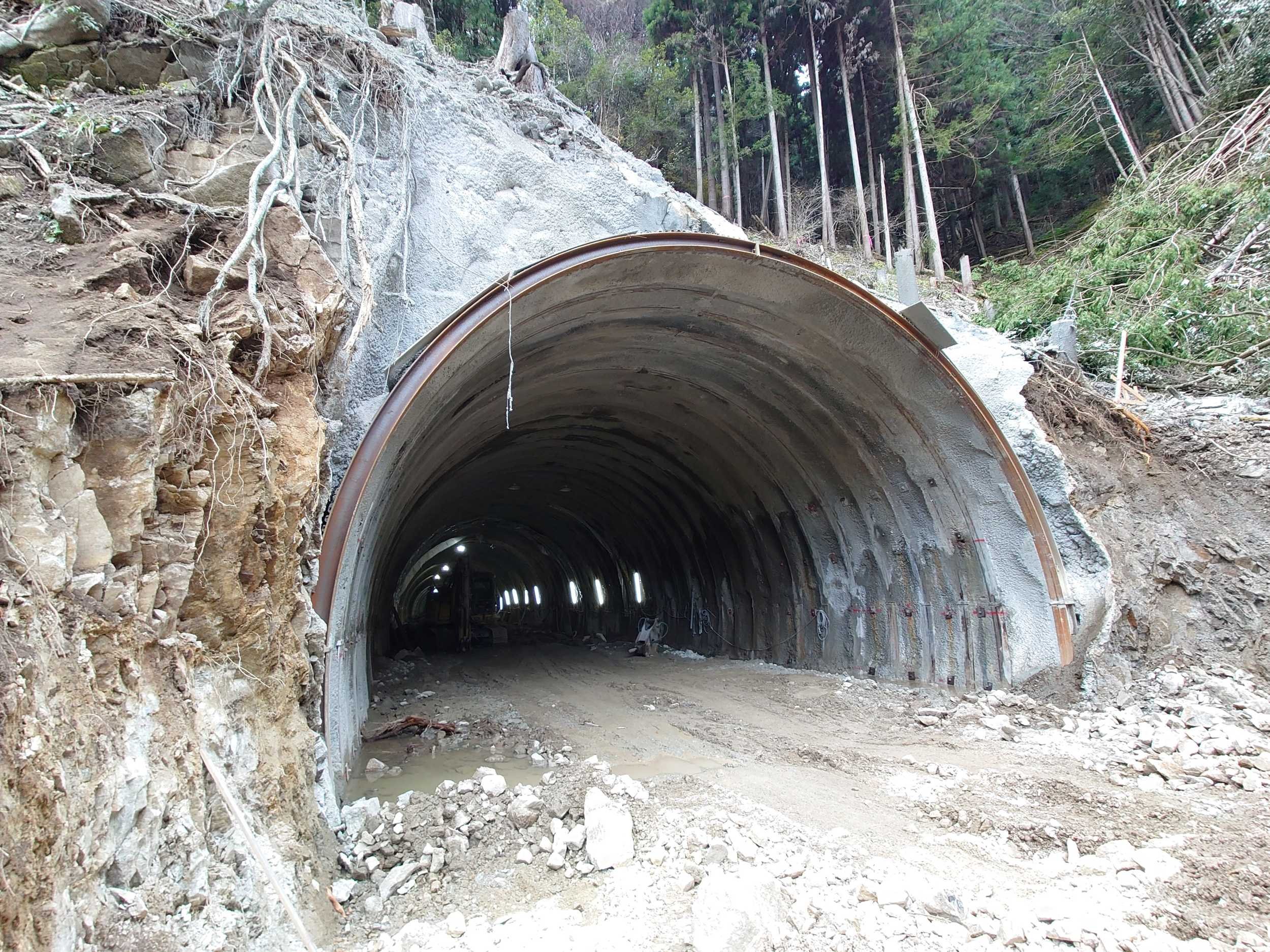

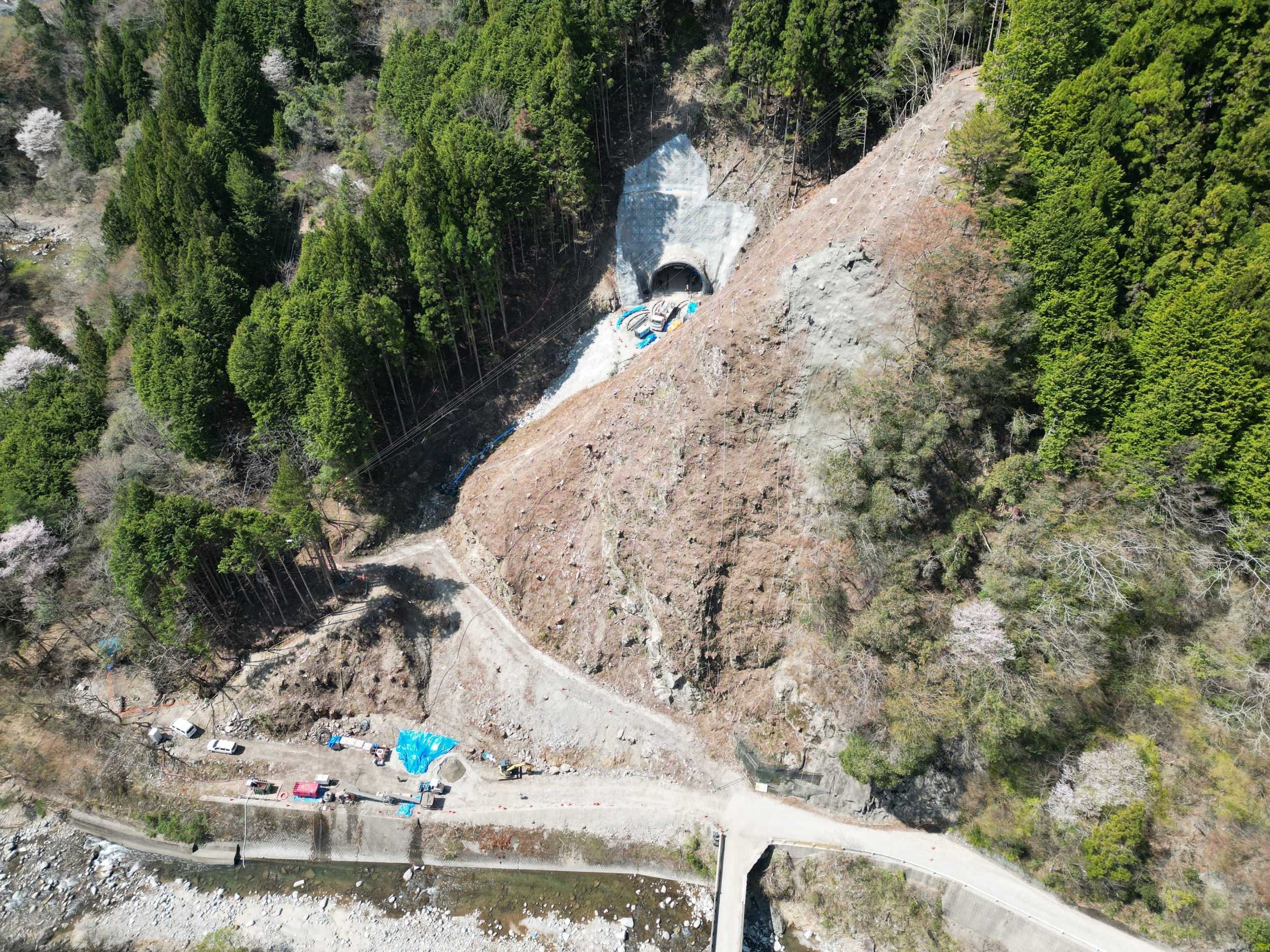

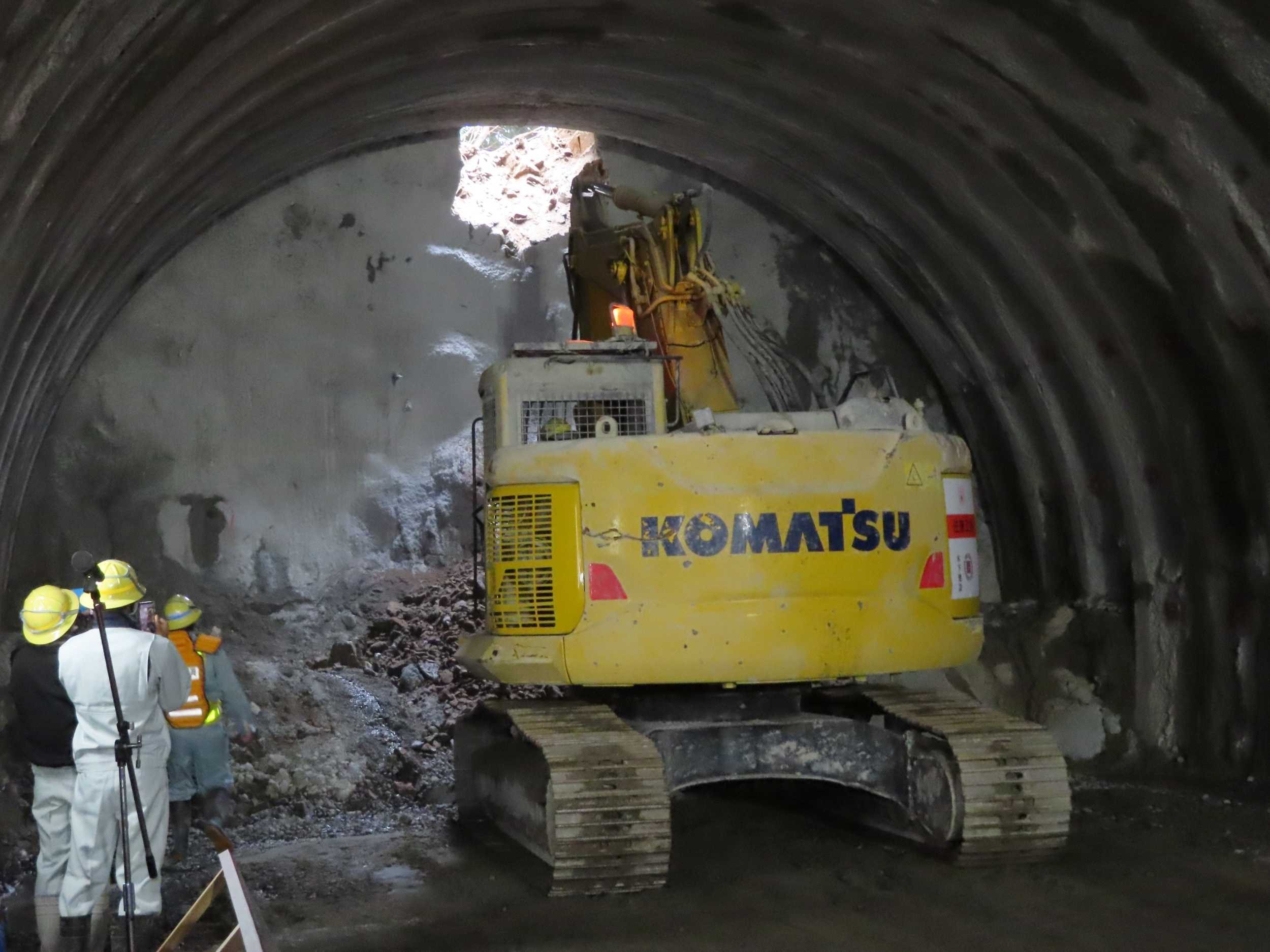

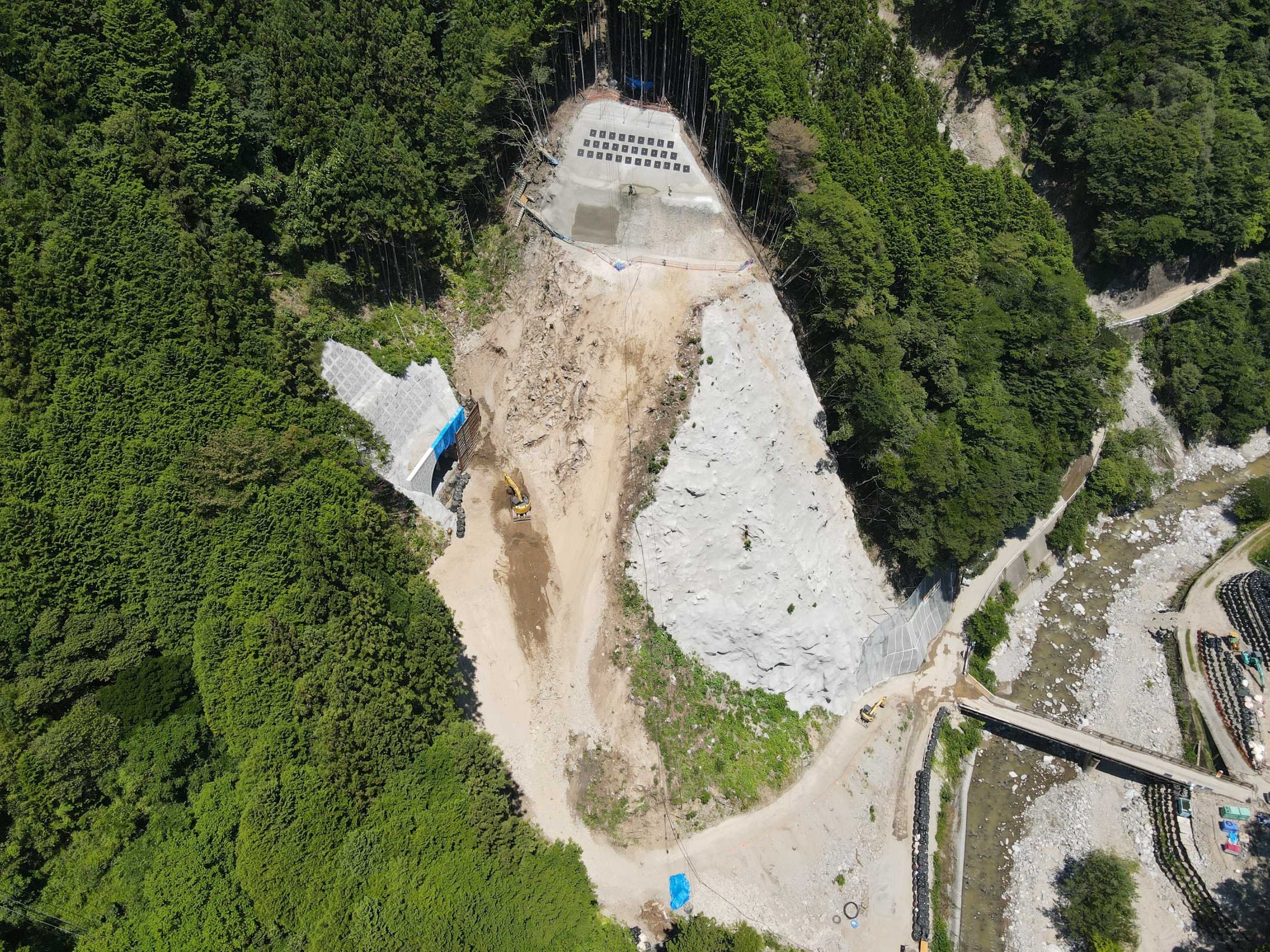

令和4年10月(トンネル実貫通)
令和4年11月
令和4年12月

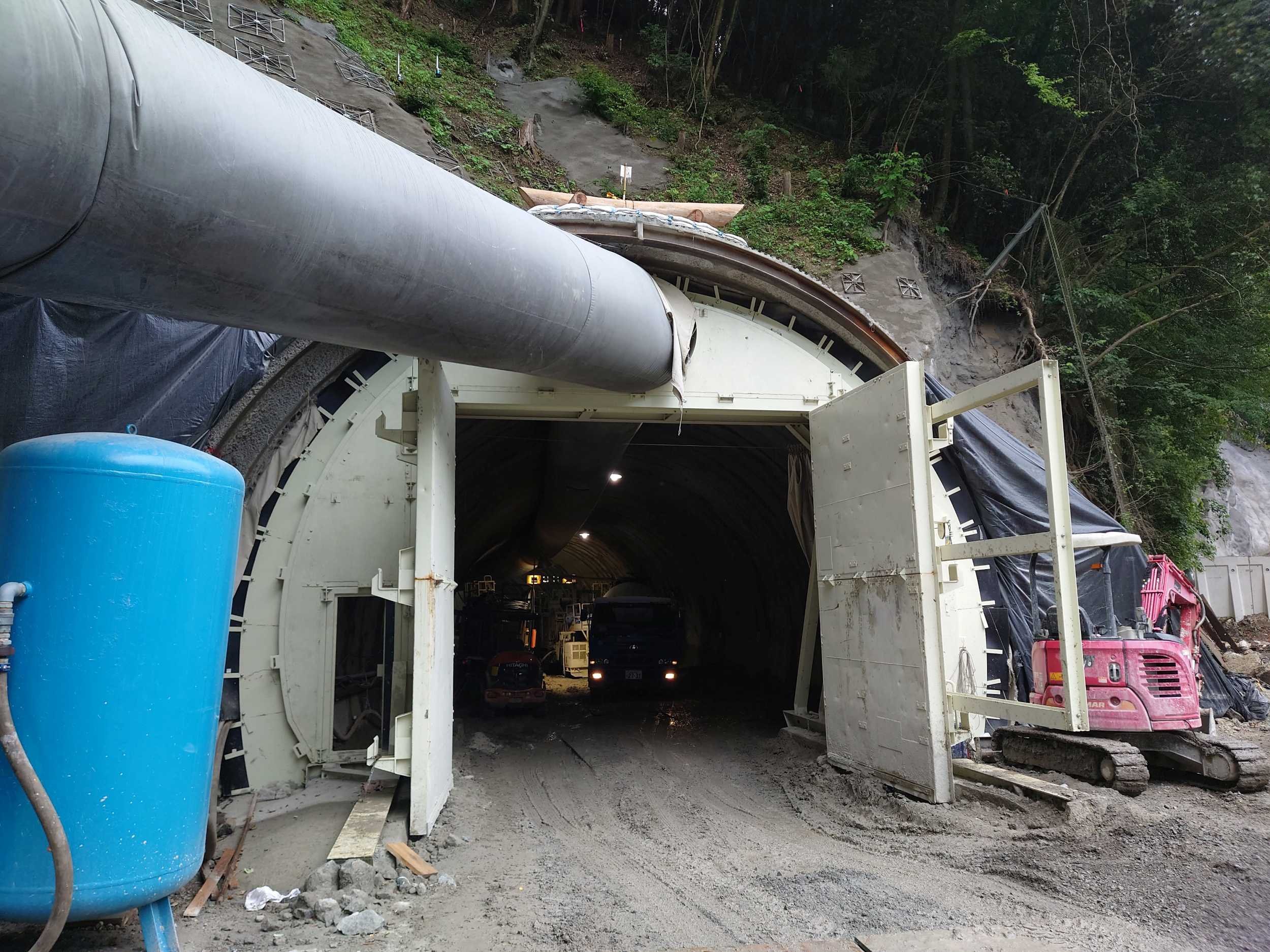

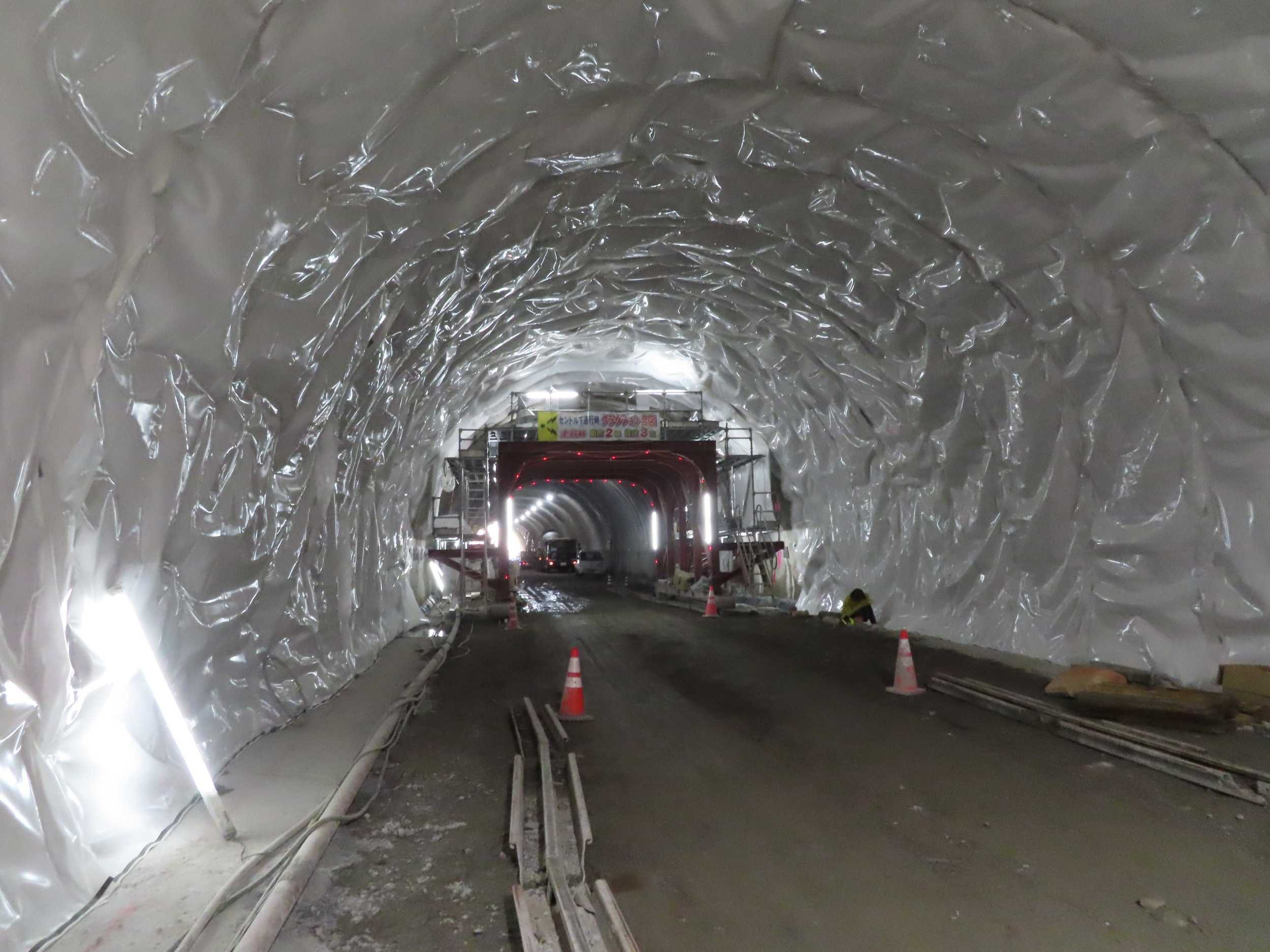

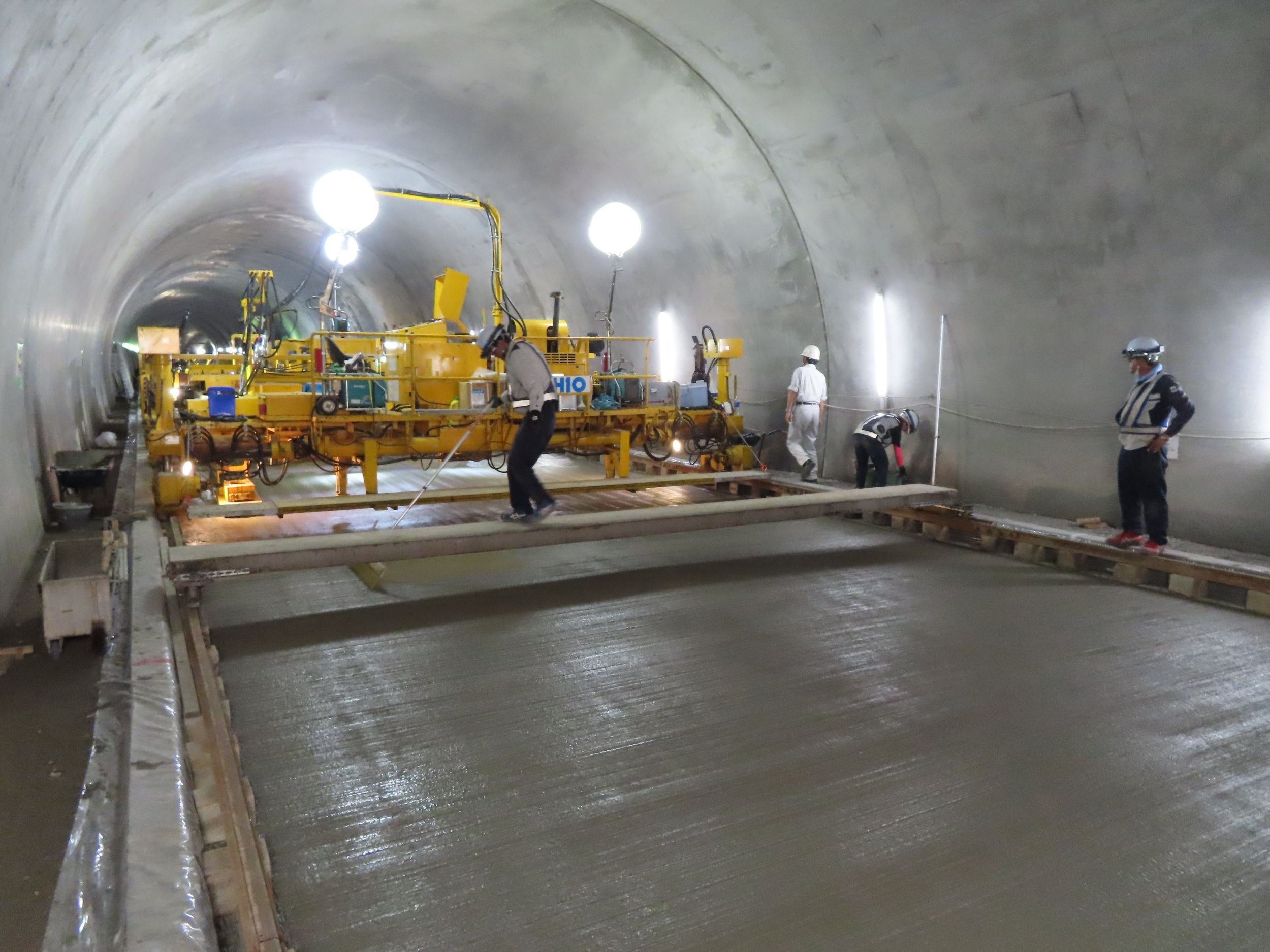

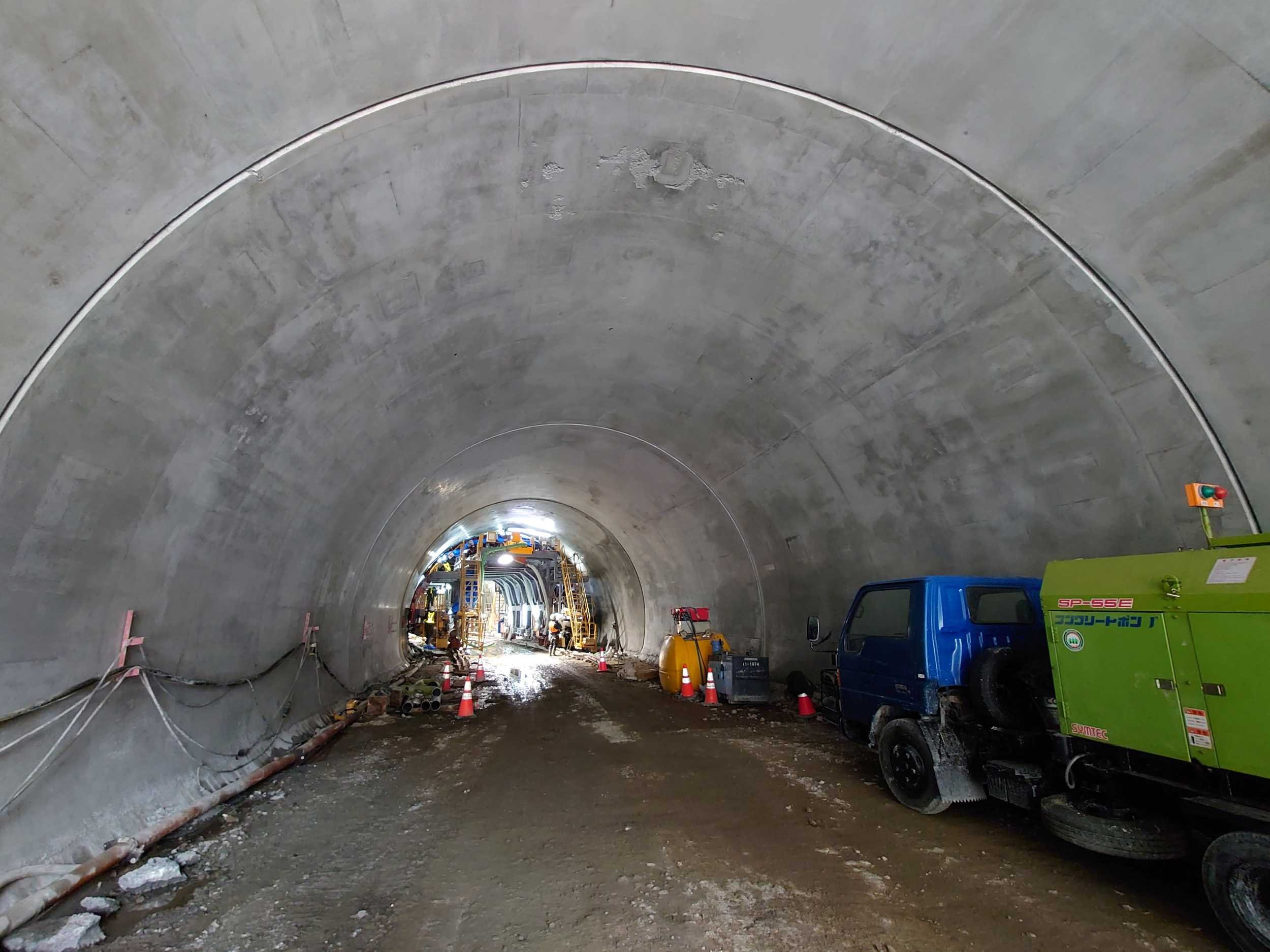

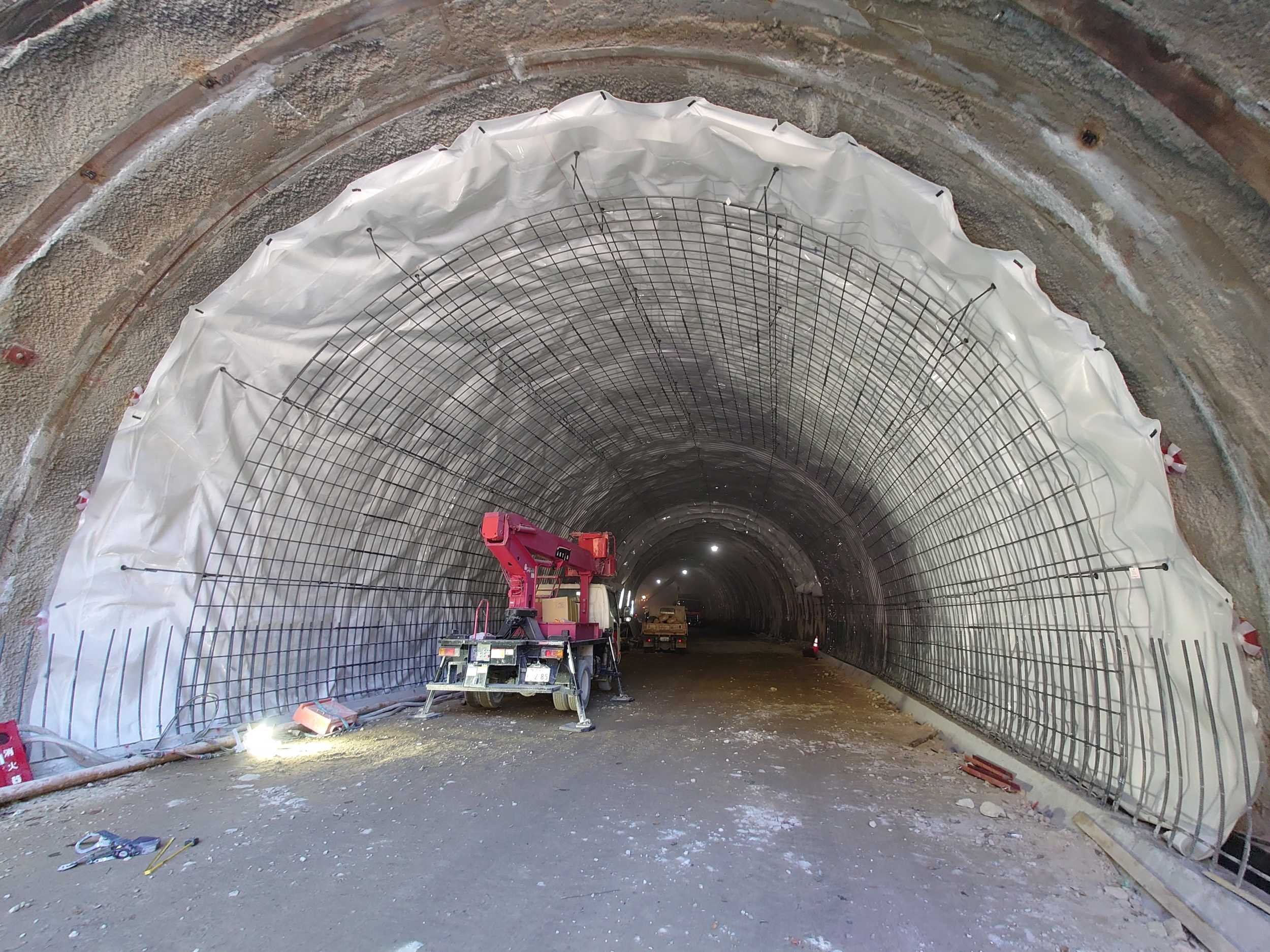

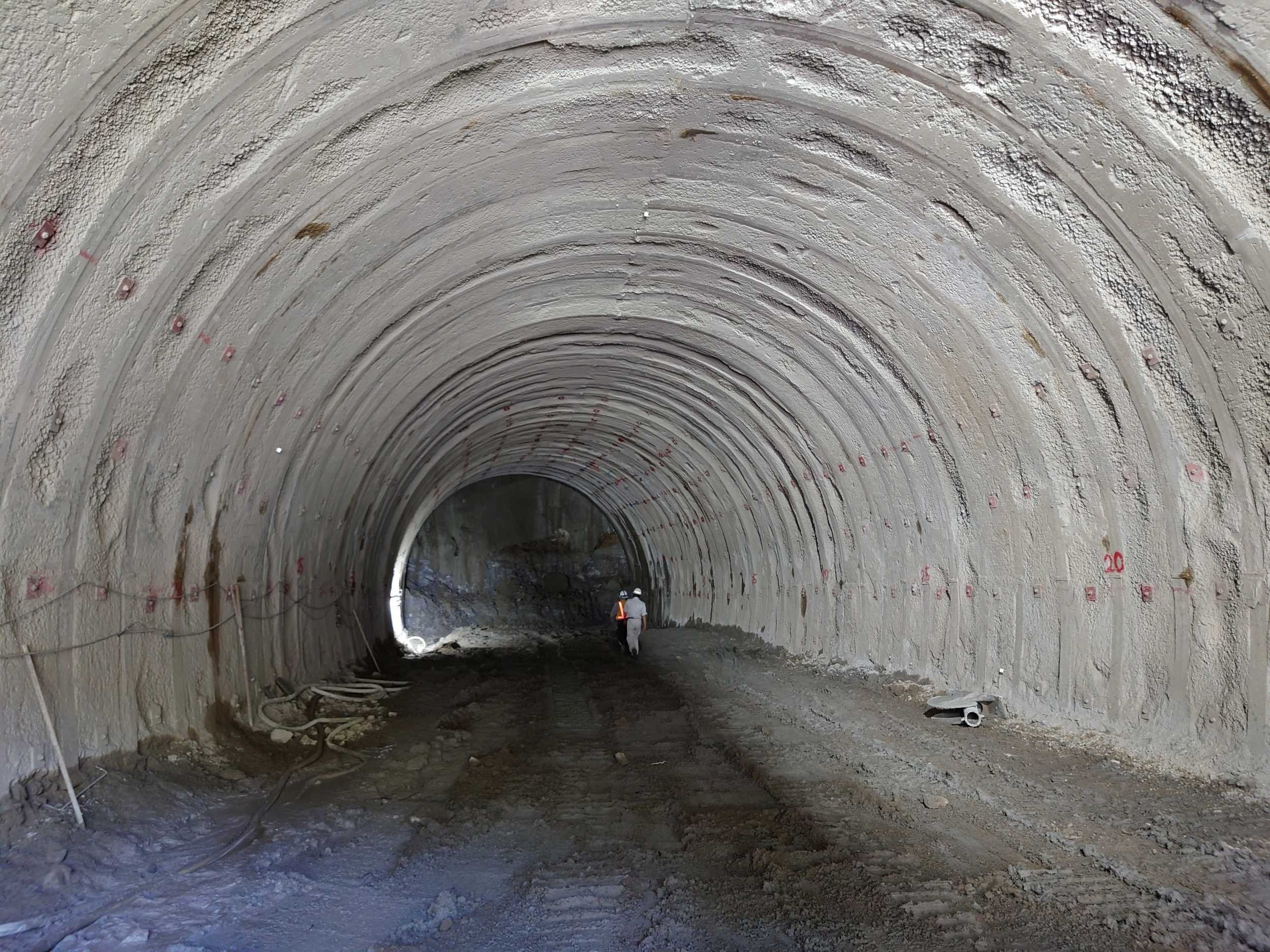

令和5年1月(トンネル工事 覆工)
令和5年2月
令和5年3月

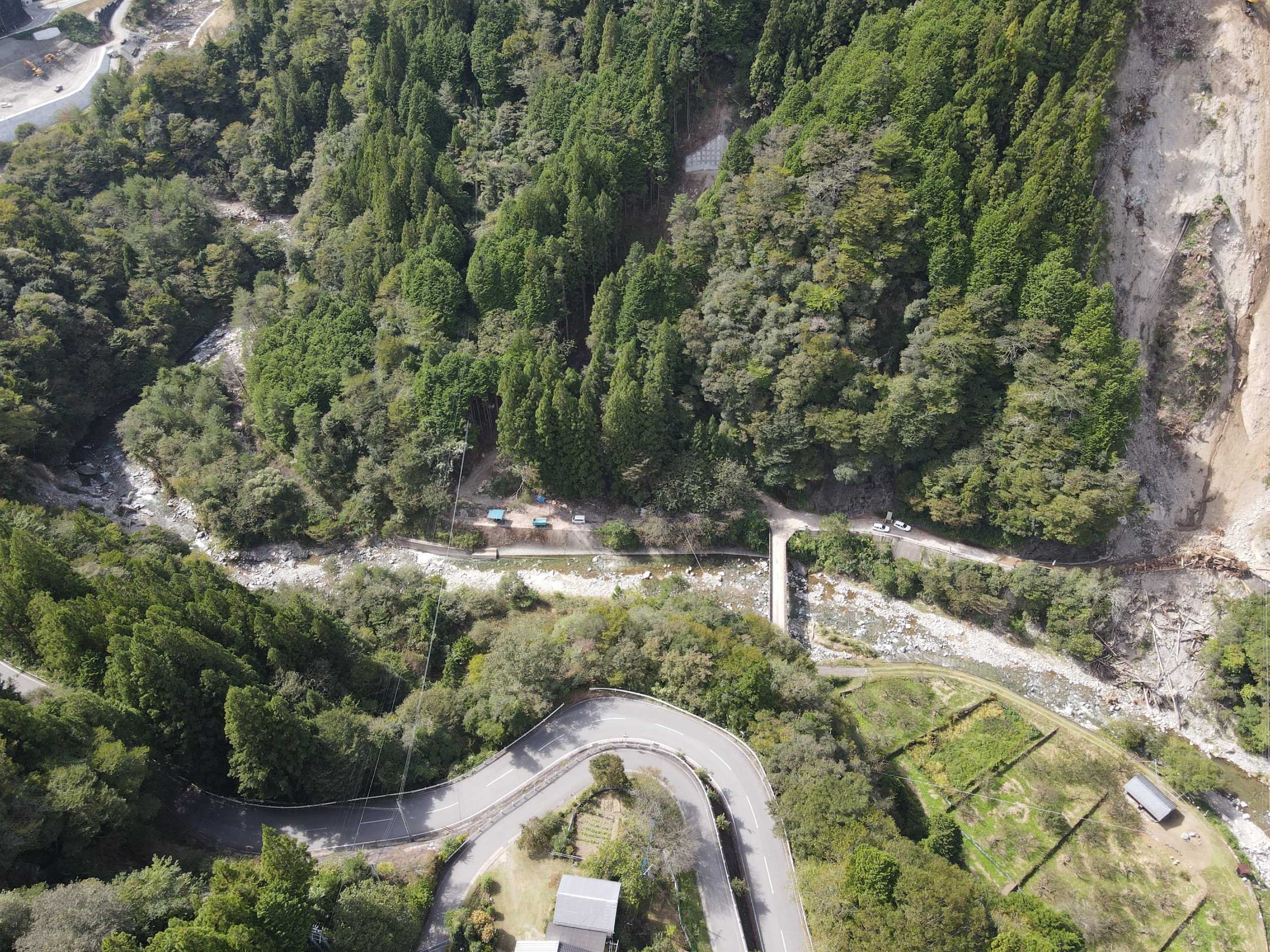

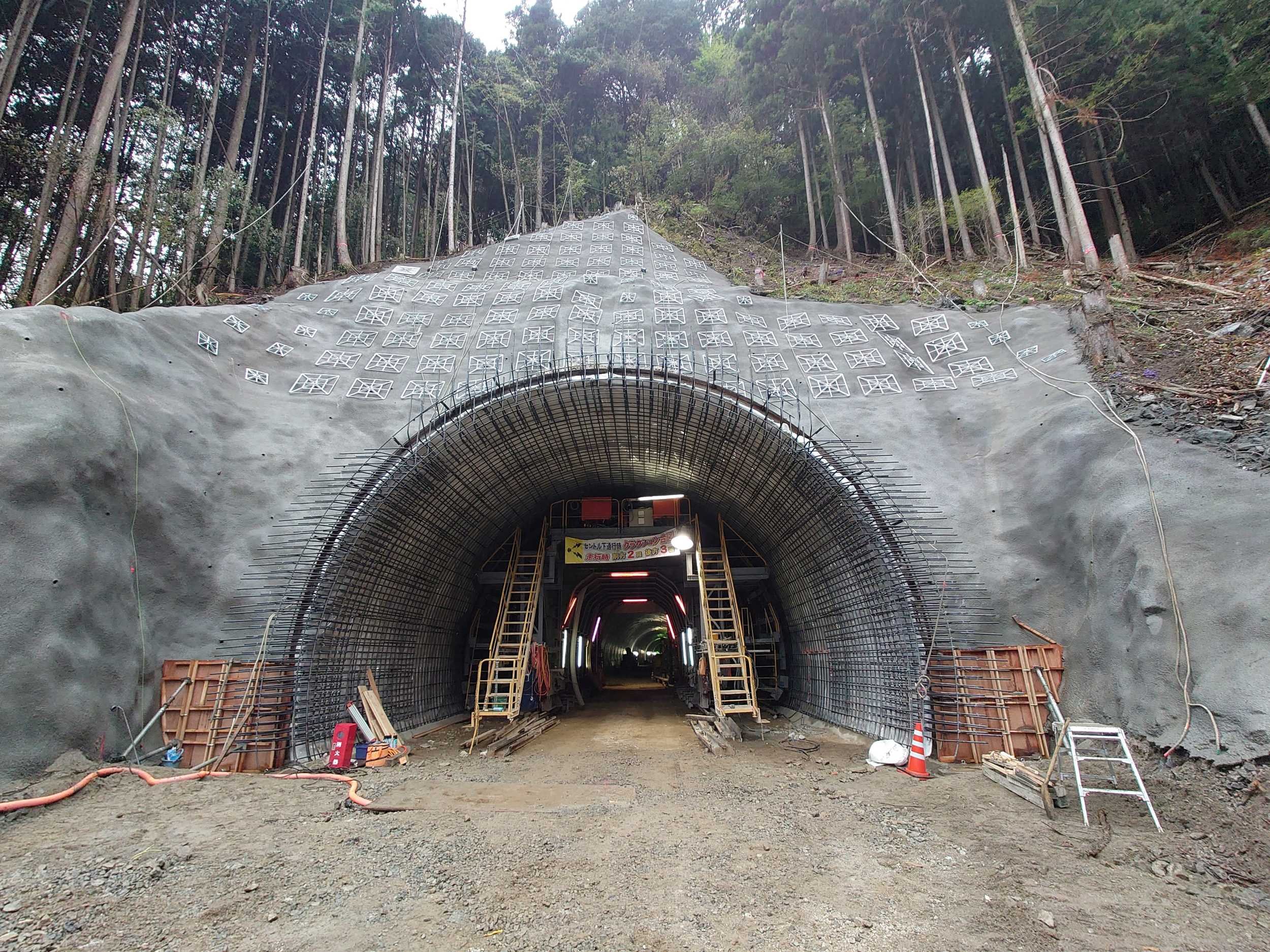

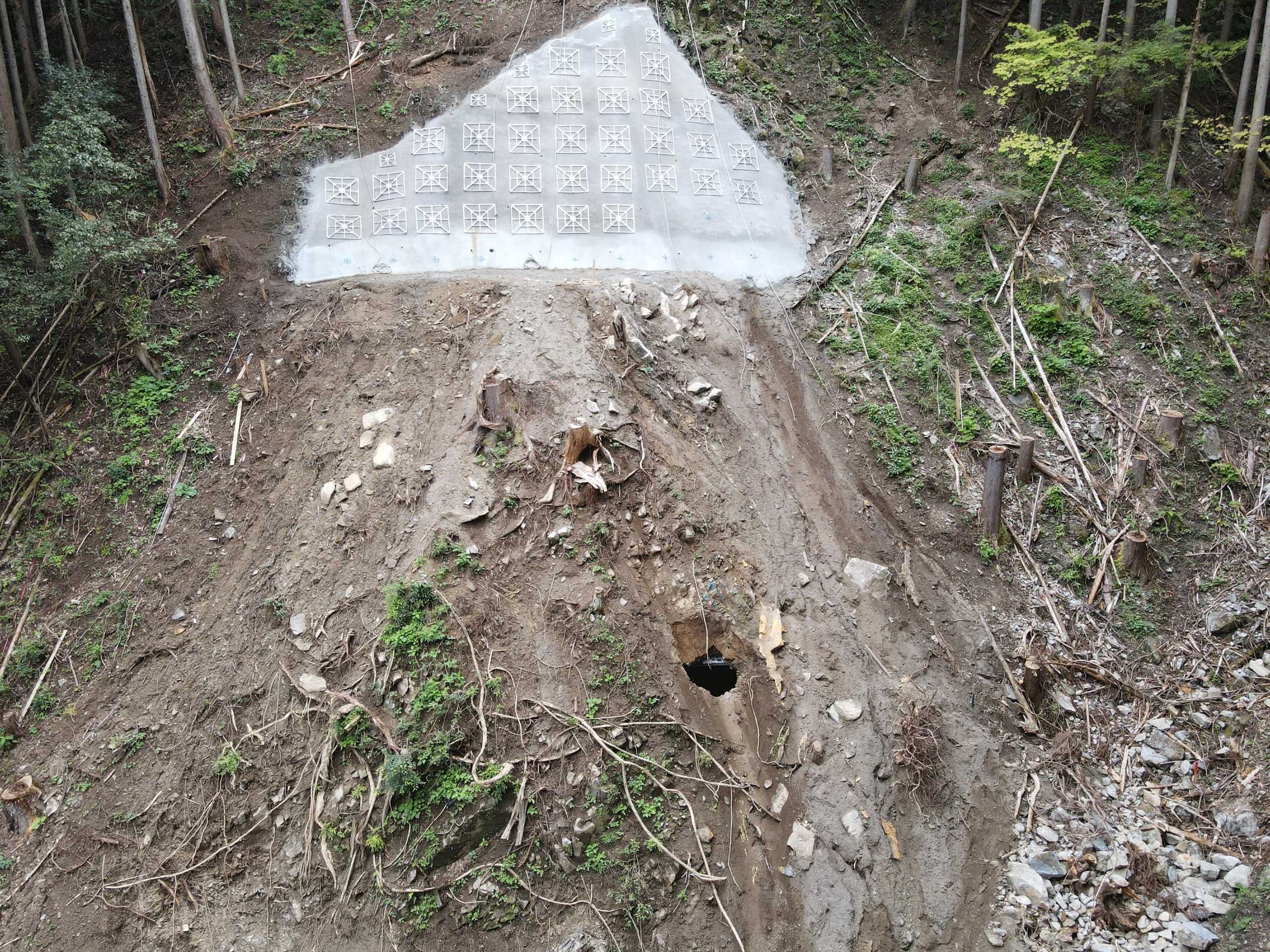

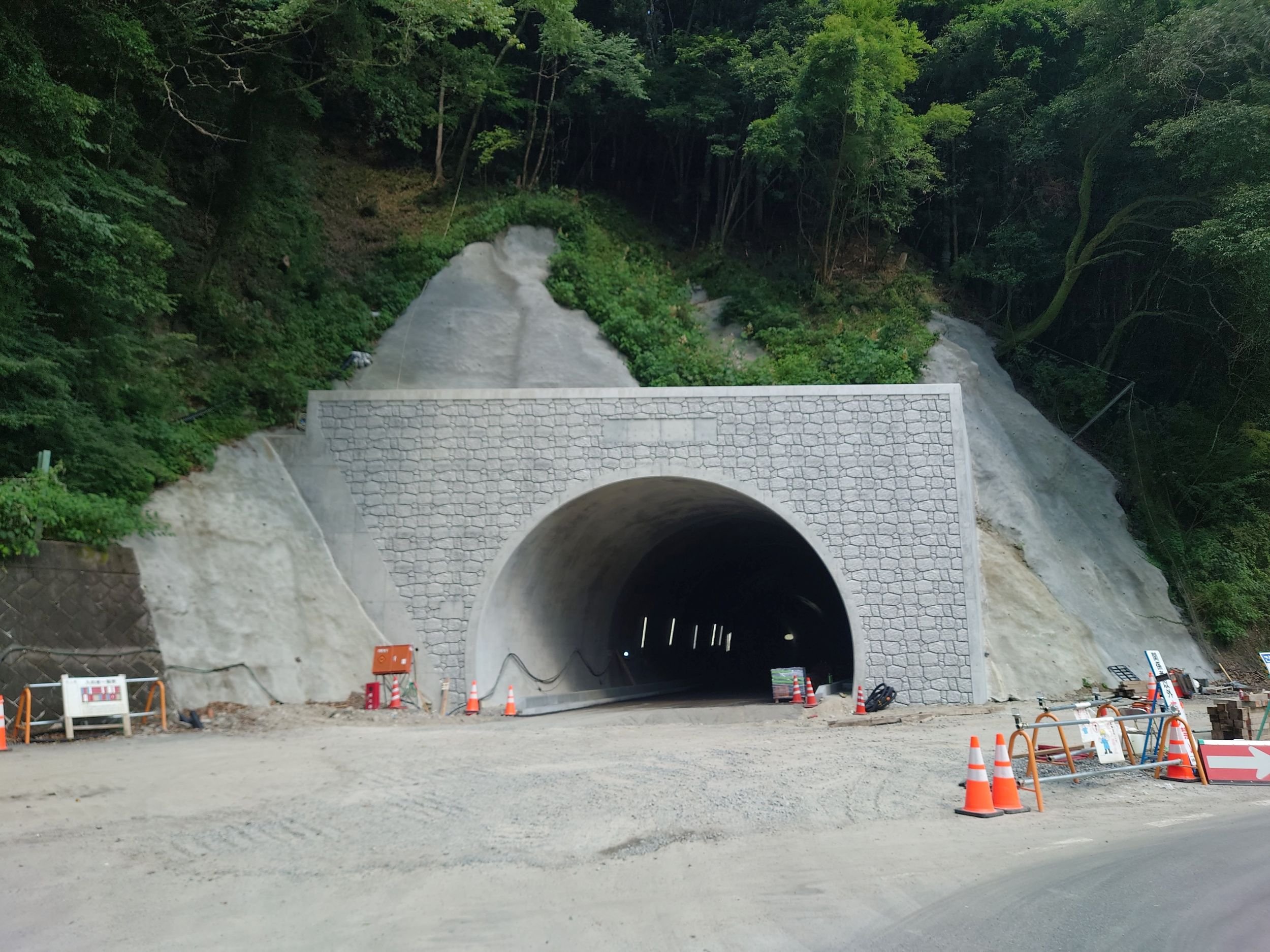

令和5年4月(トンネル工事 覆工完了、終点側坑門工)
令和5年5月
令和5年6月(トンネル工事 起点側坑門工)
令和5年7月
令和5年8月(トンネル工事 舗装工)
令和5年9月(トンネル工事 施工完了)

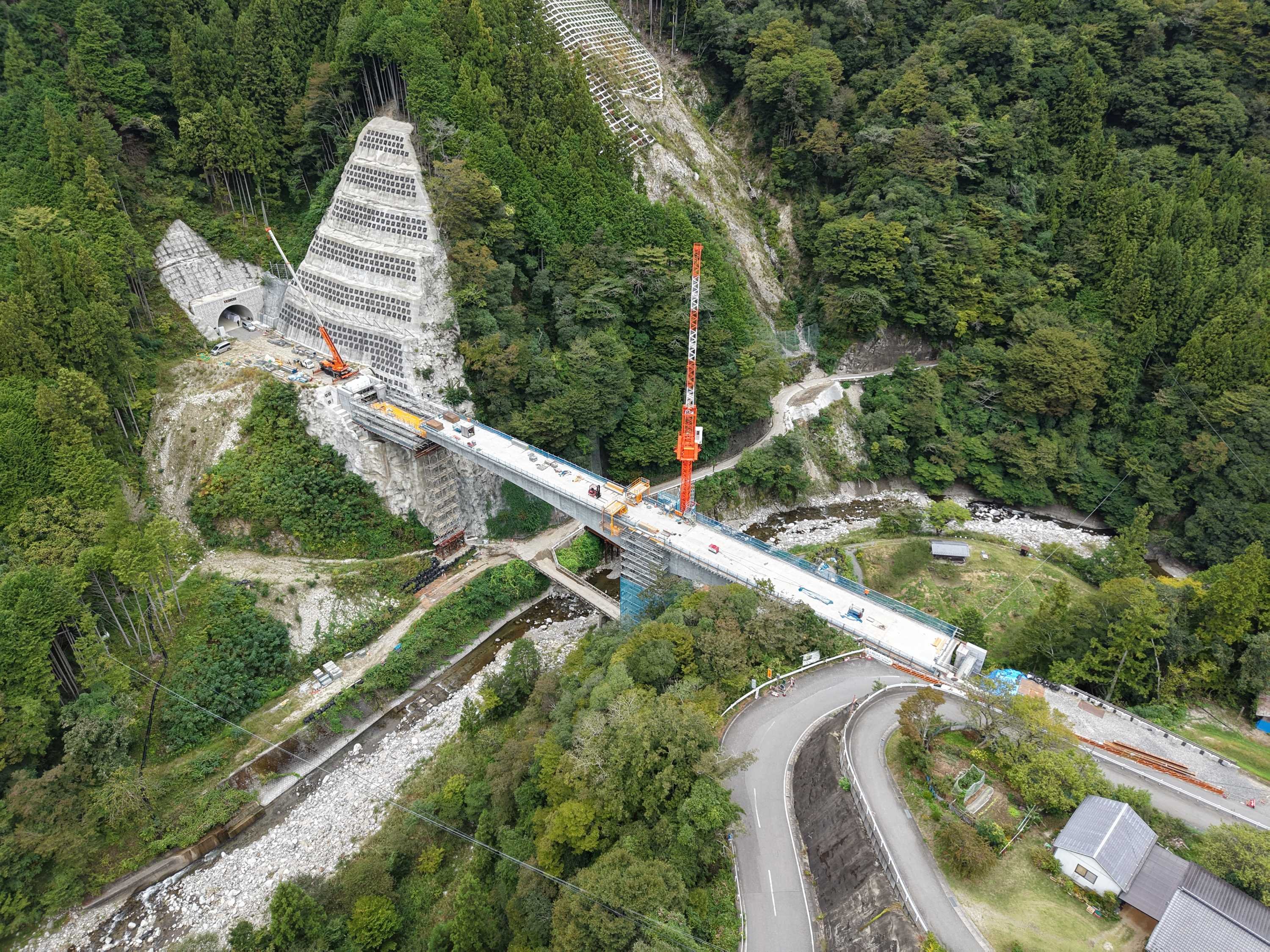

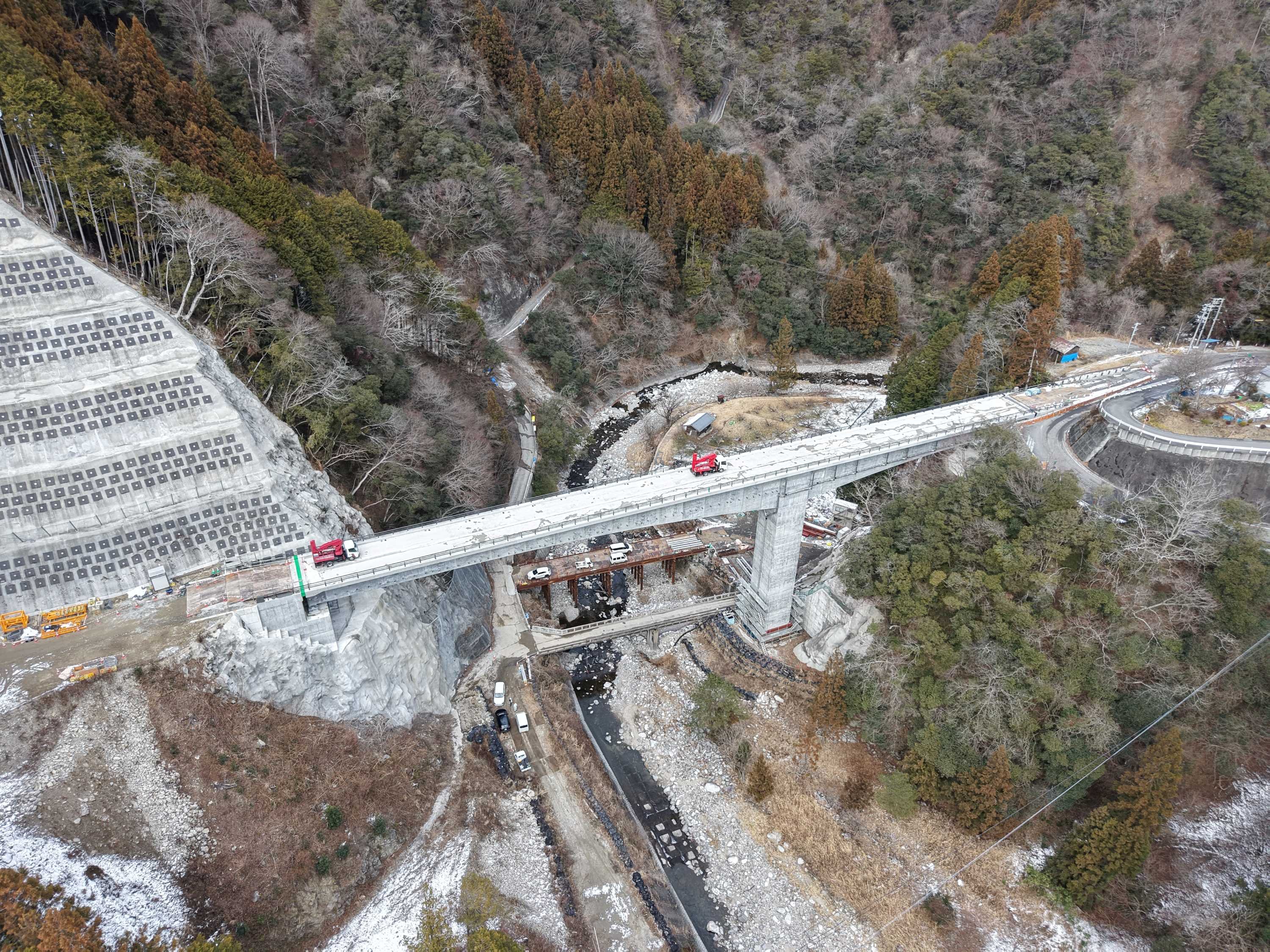

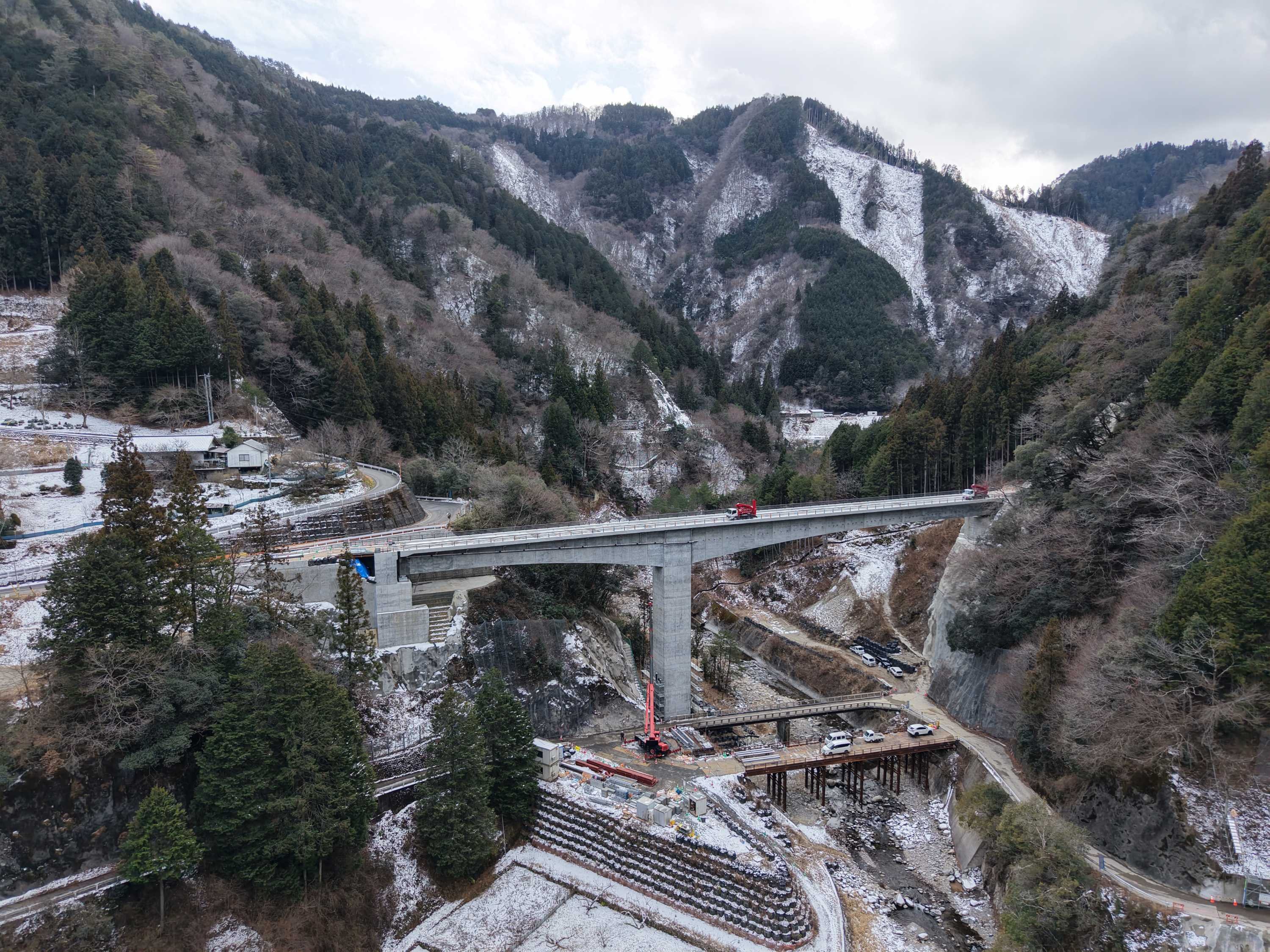

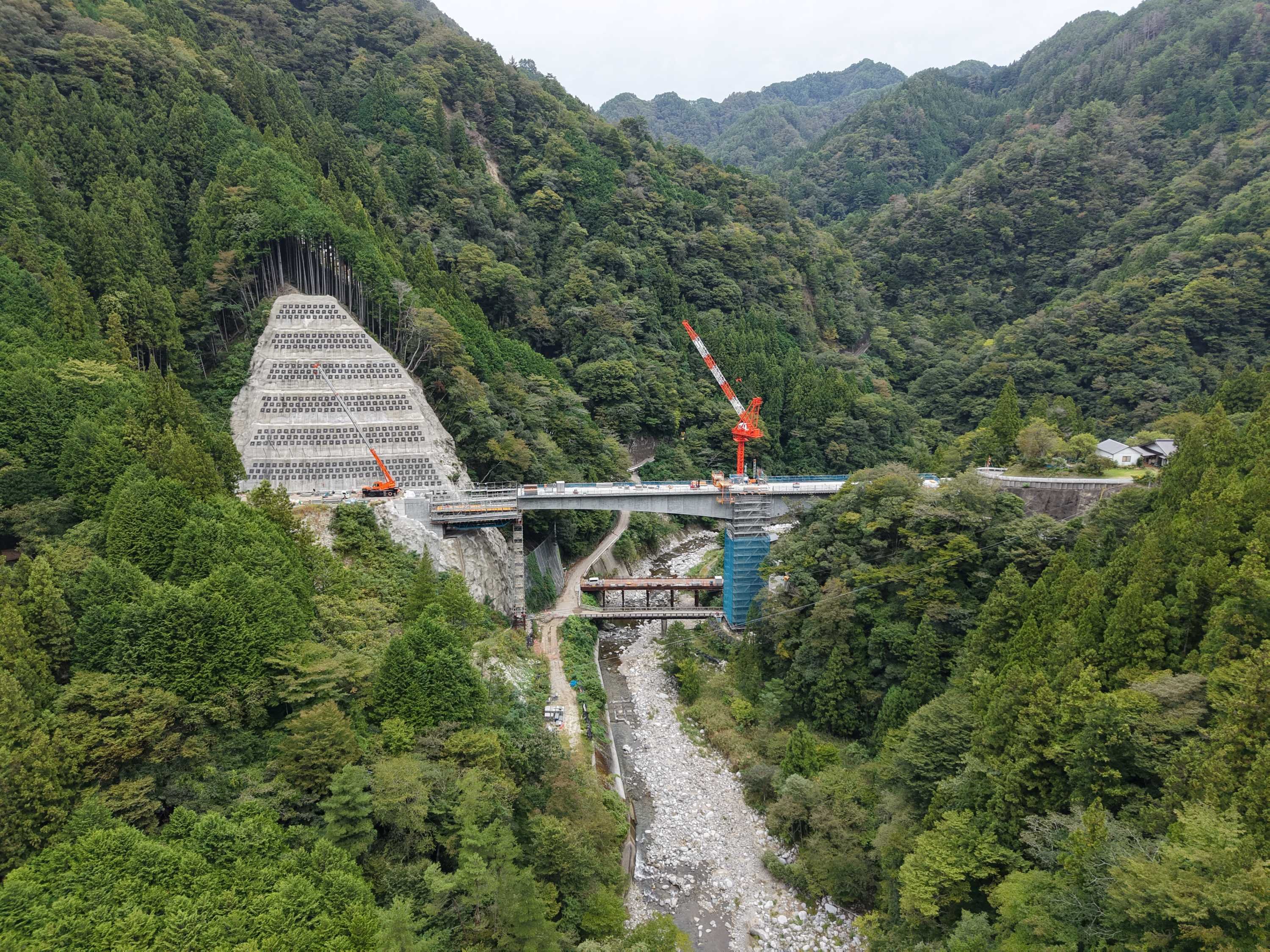

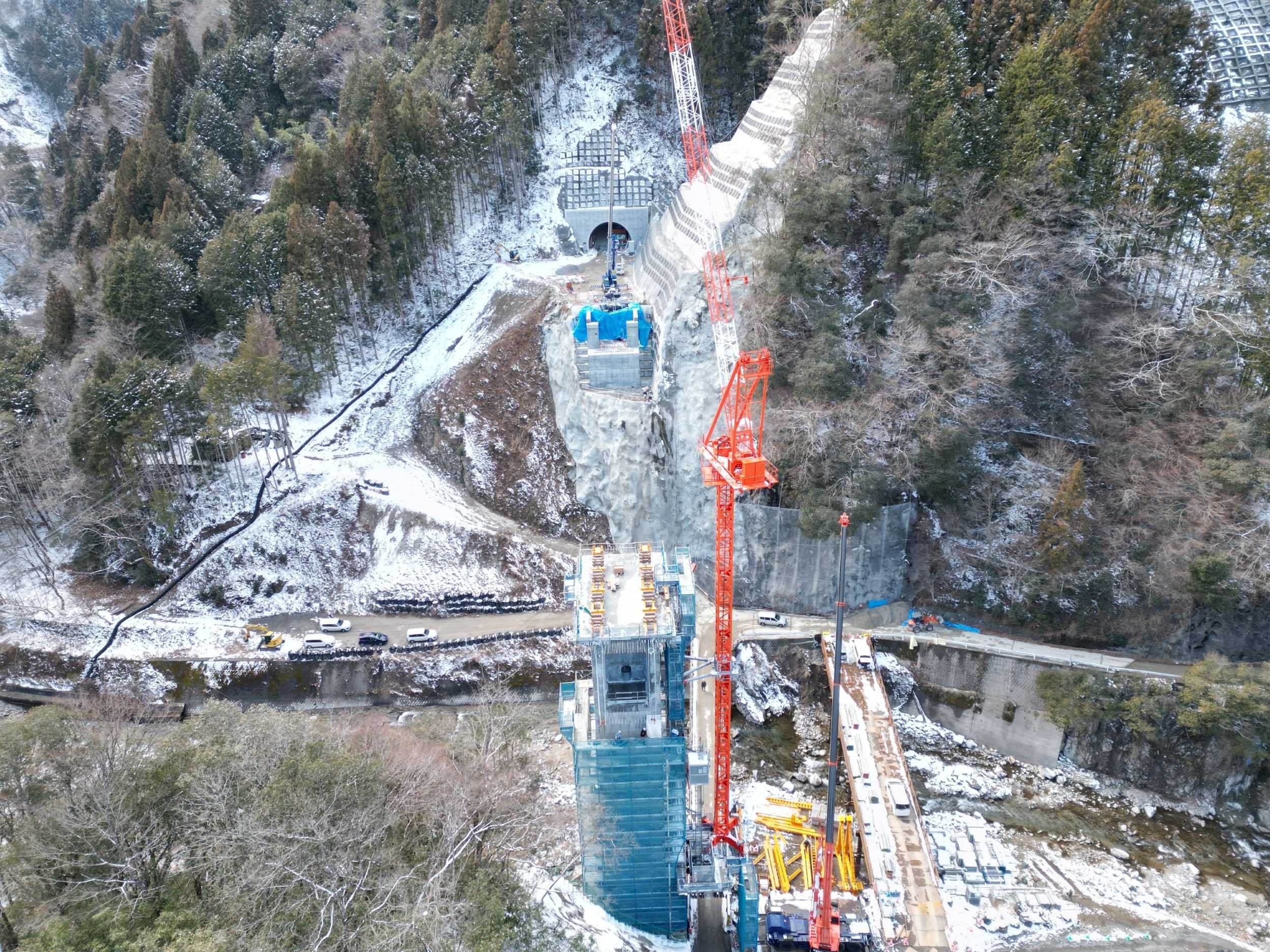

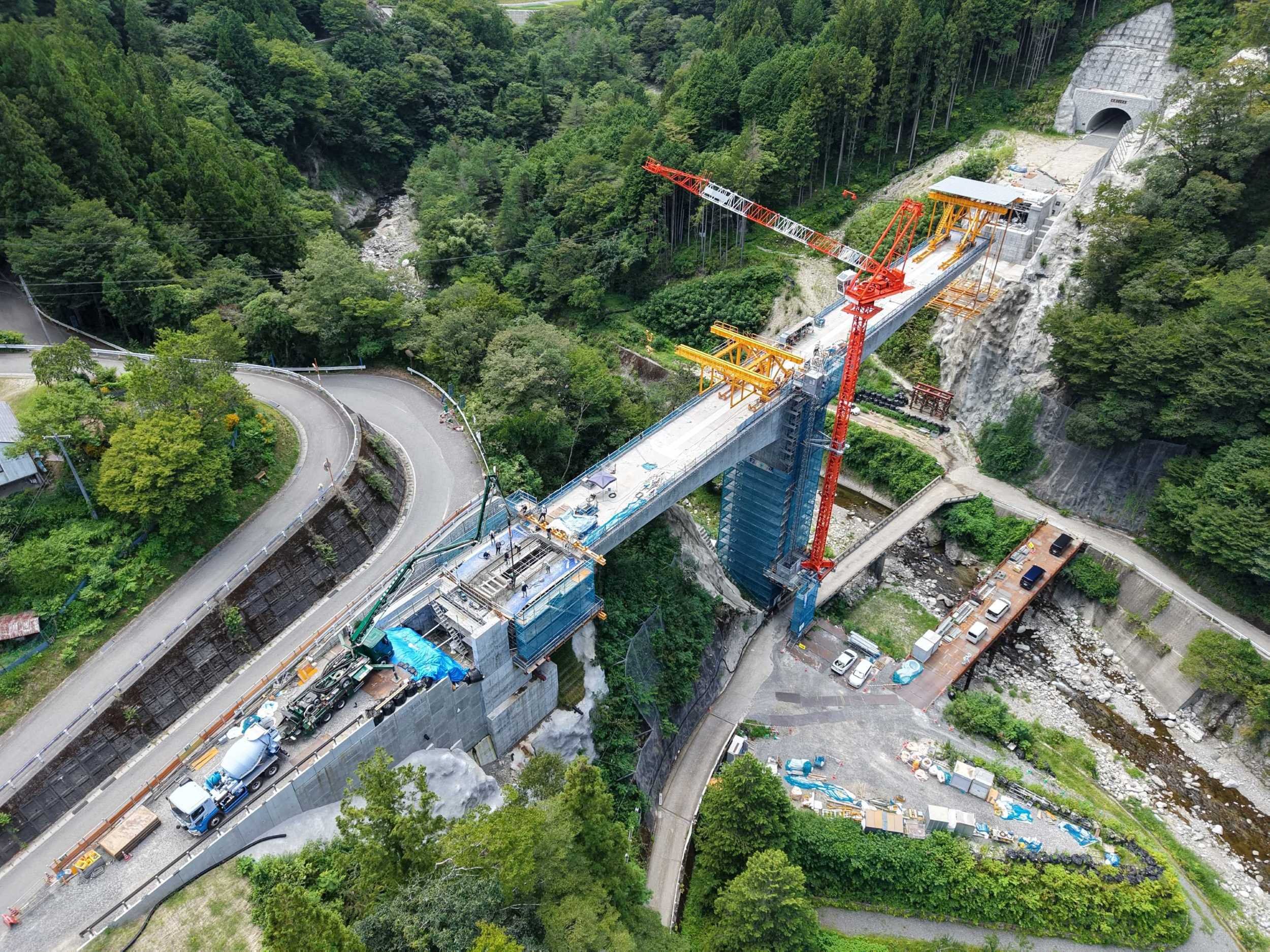

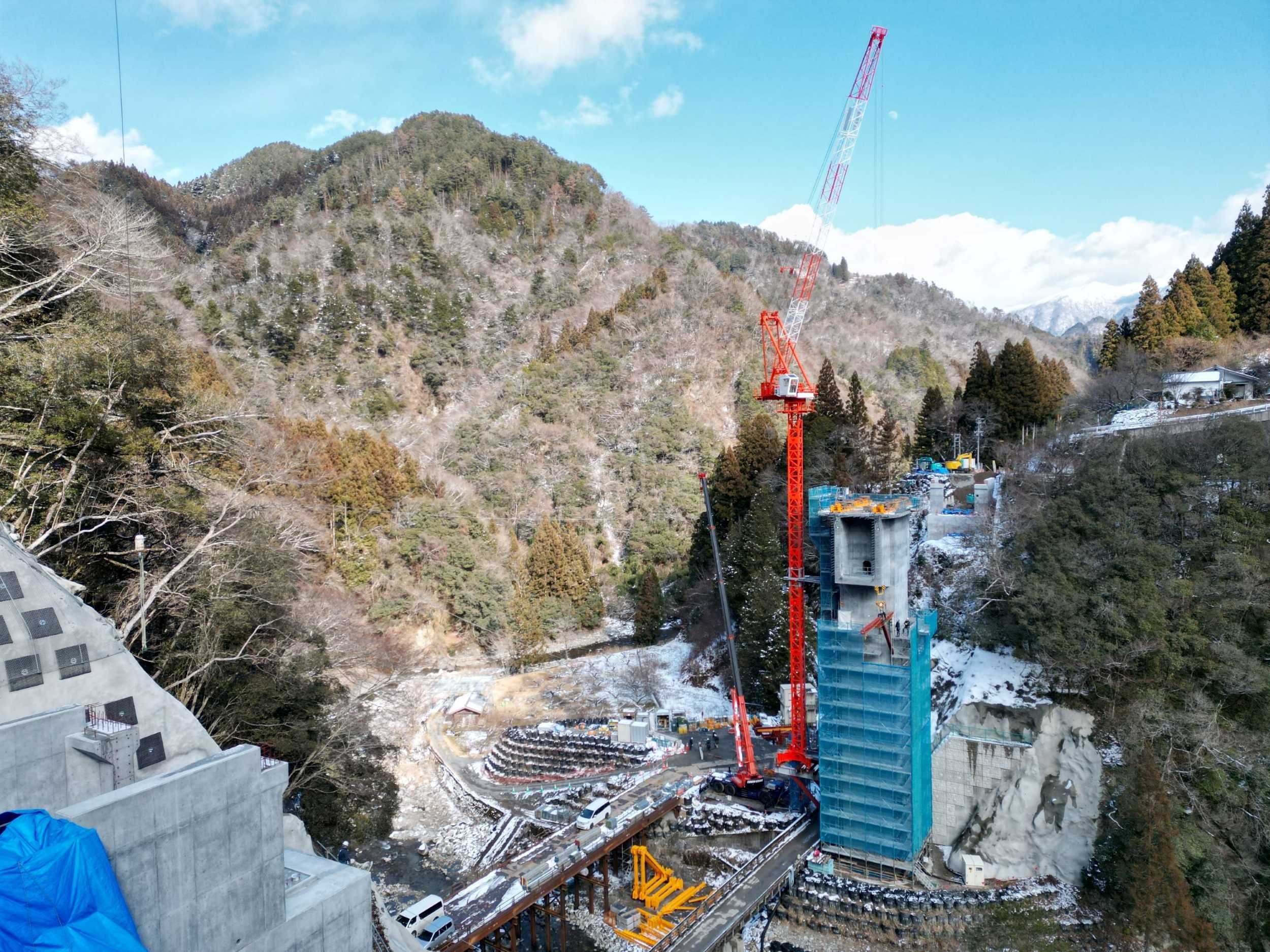

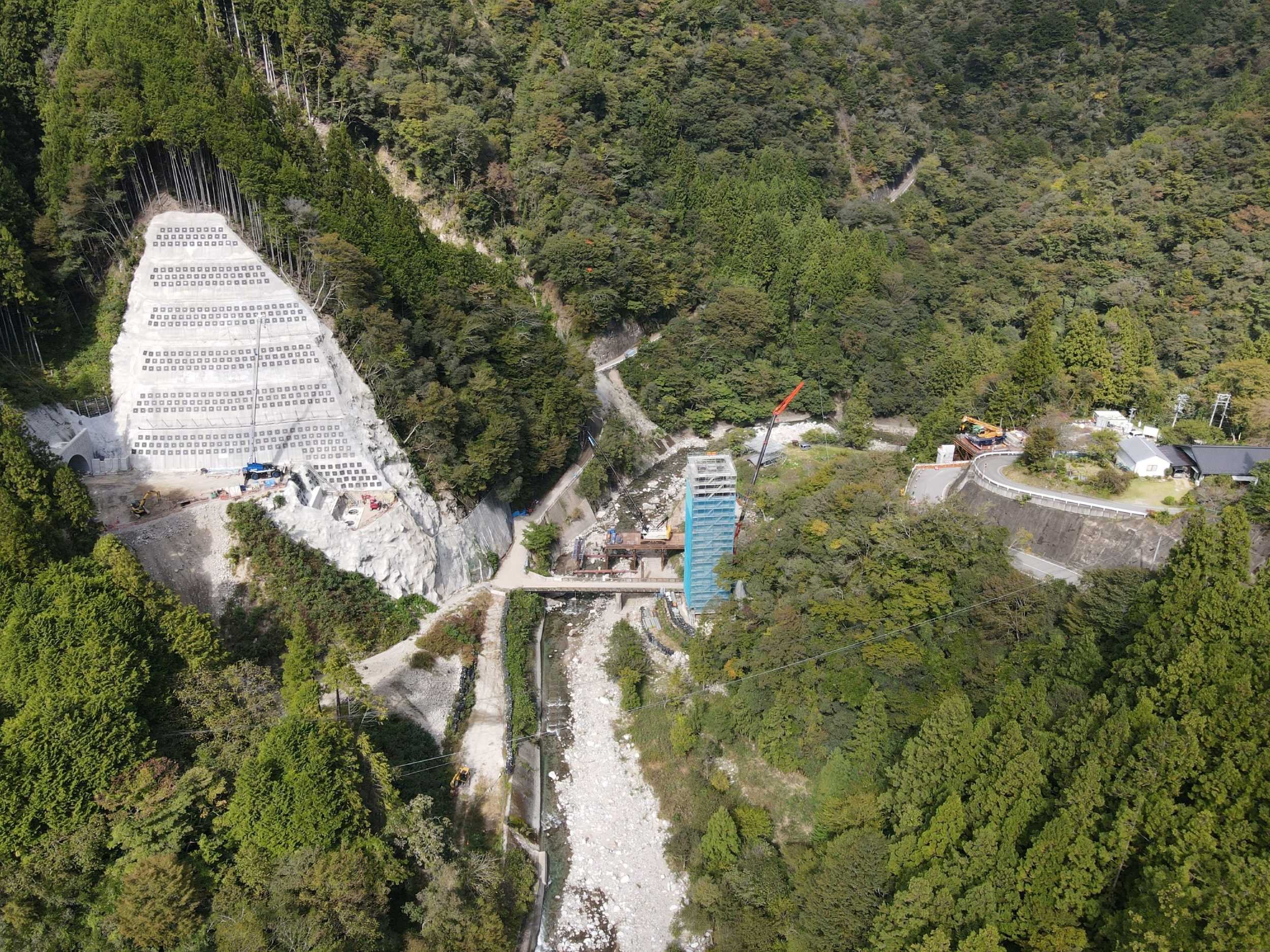

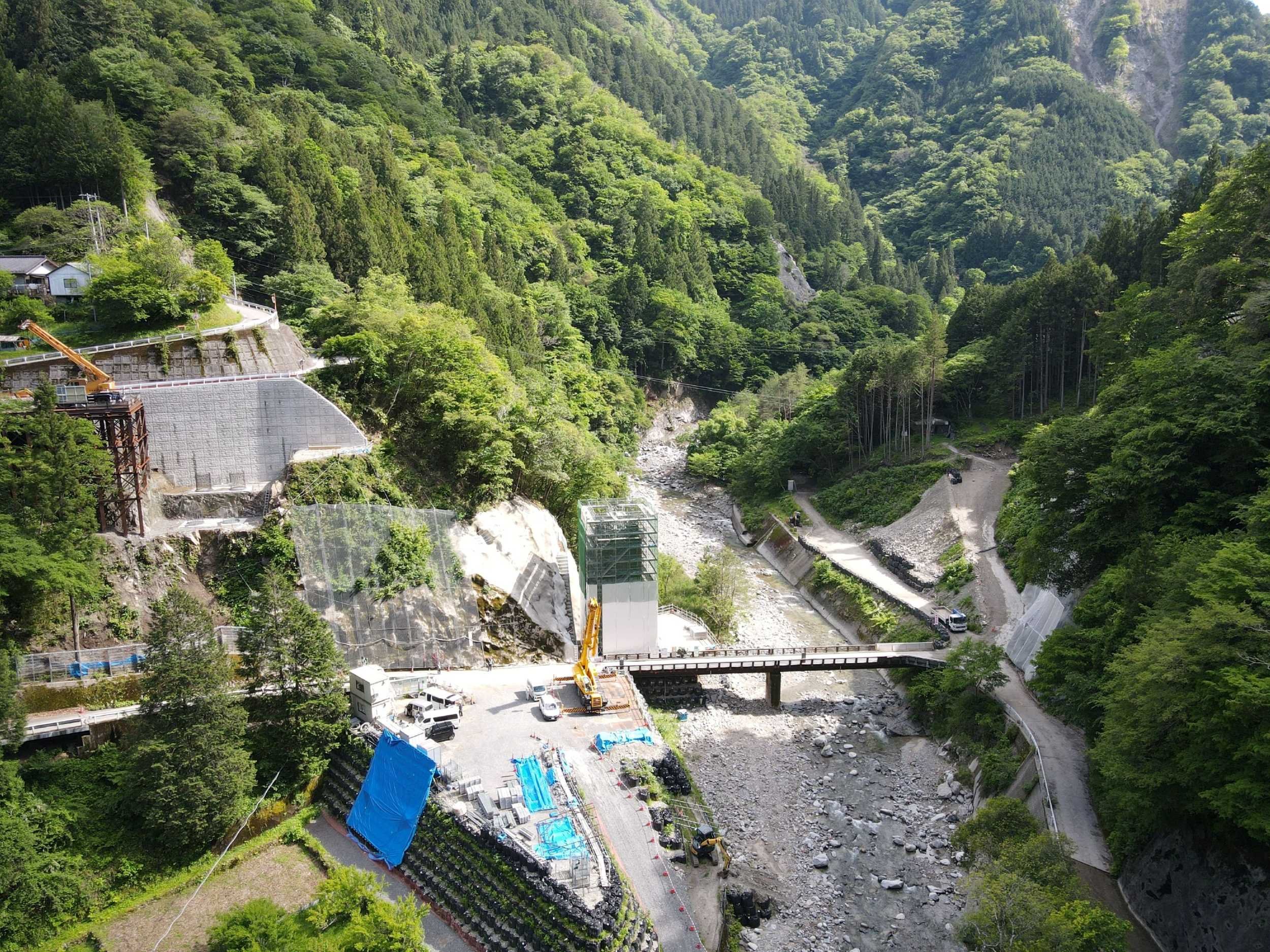

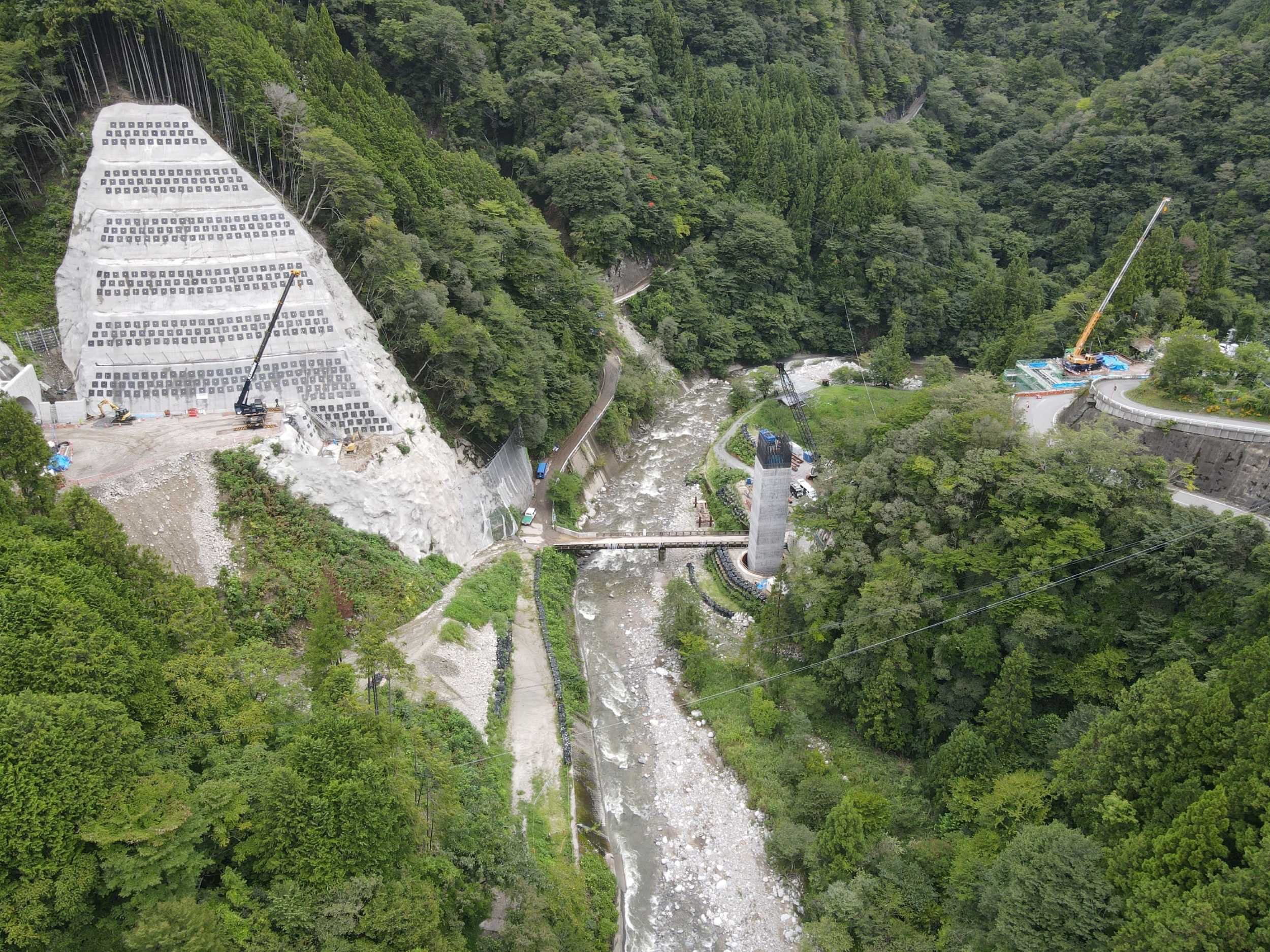

令和5年10月(P1橋脚 深礎工)
